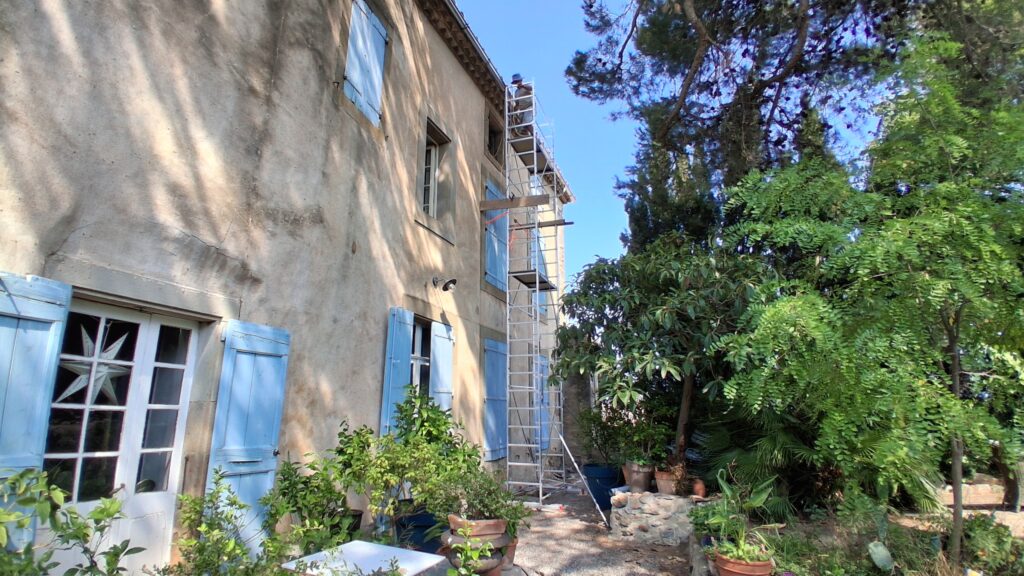

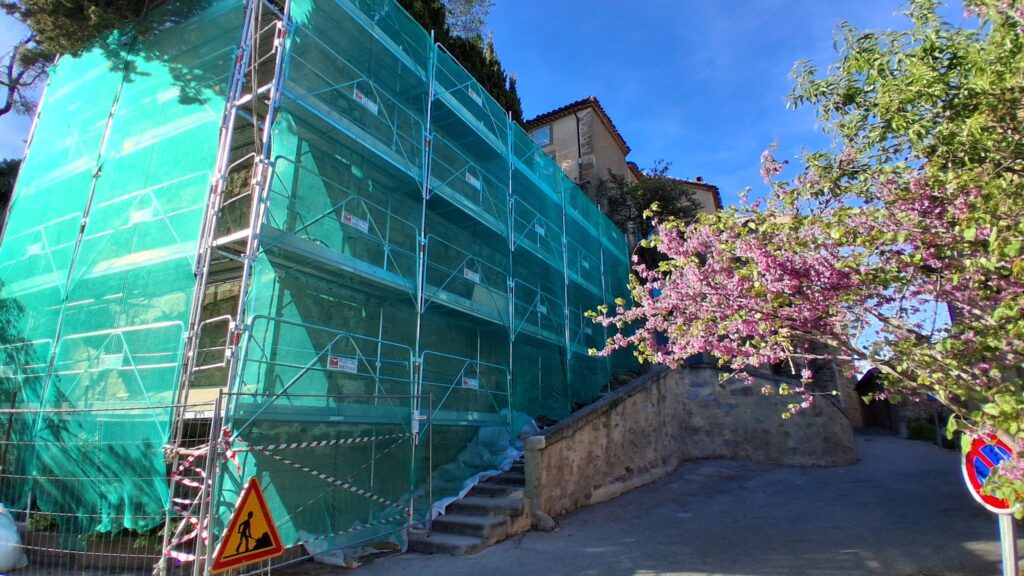

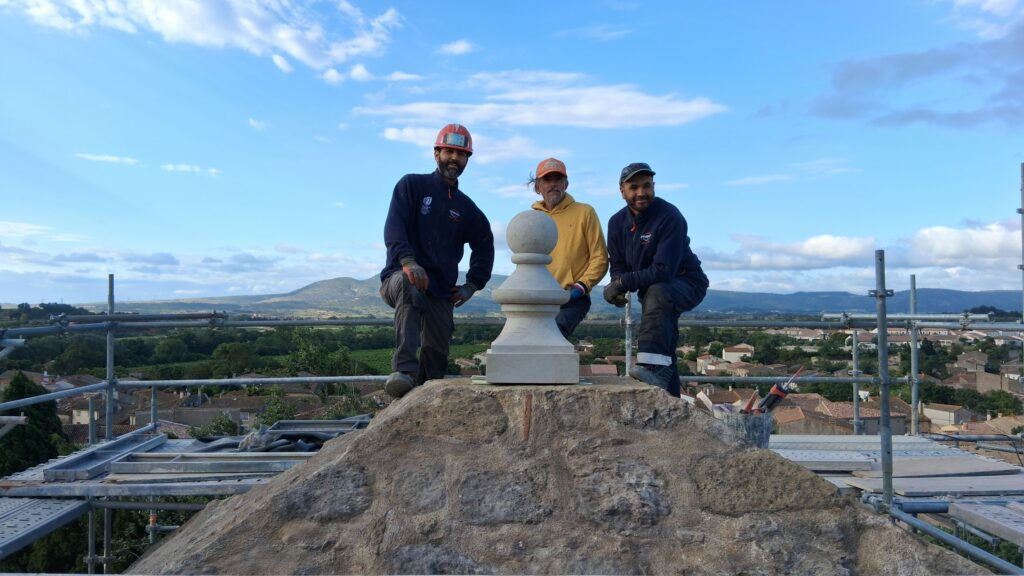

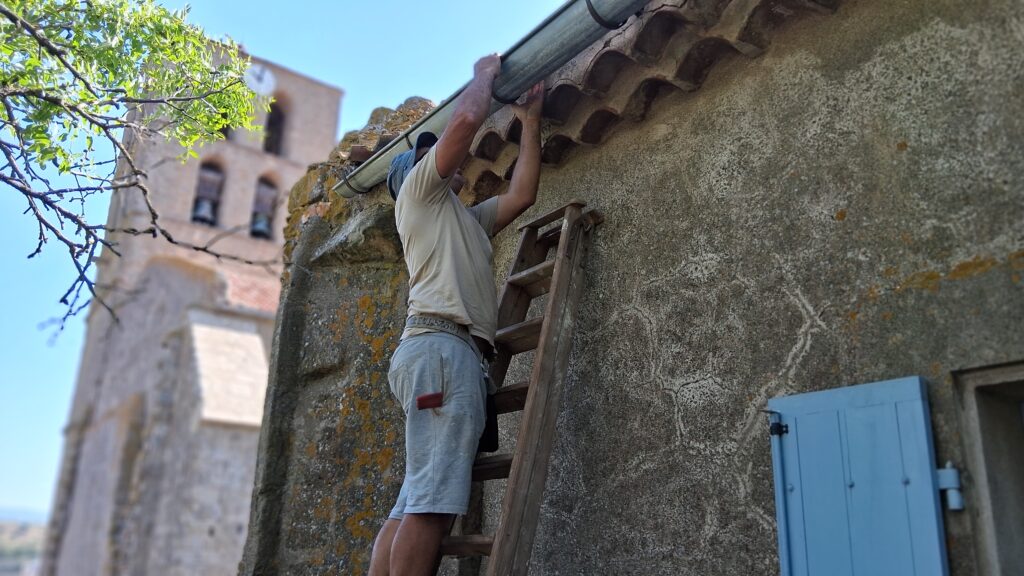

Peinture des fenêtres par Dominica… Un des 12 travaux d’hercule car il y a beaucoup de fenêtres…

Peinture des fenêtres par Dominica… Un des 12 travaux d’hercule car il y a beaucoup de fenêtres…

Ca y est. Les deux tirants sont installés. Il seront invisibles de l’extérieur comme de l’intérieur. On a donc percé deux trous de 52mm de diamètre mais de 6 m de long dans l’épaisseur du mur de 1,1 m de large. On y a inséré des tiges en fibre de verre (visible sur la photo d’en-tête), puis on a injecté sous pression une résine très liquide qui s’est infiltrée dans les interstices du mur afin de consolider le tout….

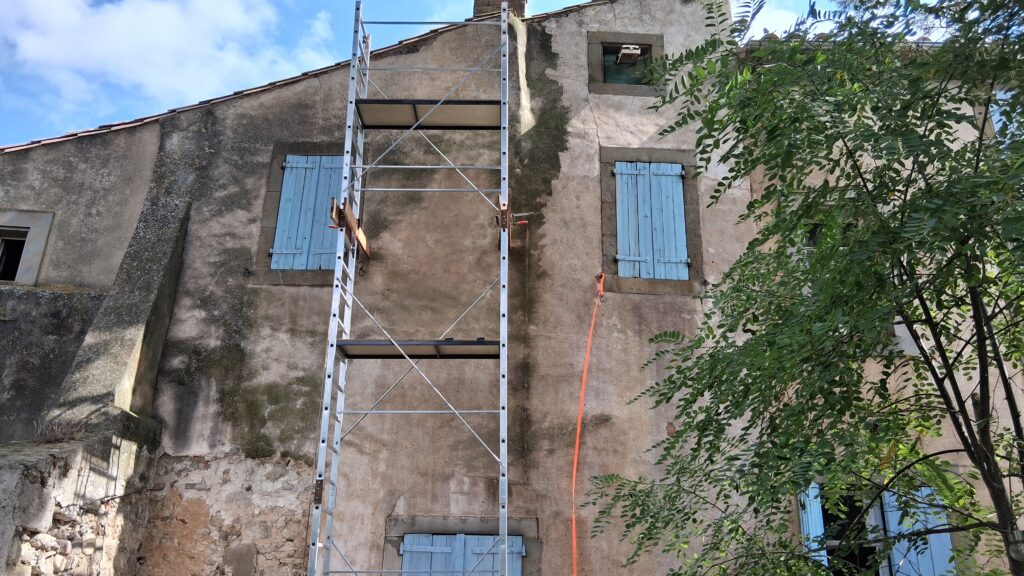

L’ouverture Ouest permet maintenant de bénéficier d’une vue impressionnante vers le paysage environnant. Il est prévu comme pour l’autre une menuiserie en bois.
Du coup la fresque murale est moins visible actuellement car en contre-jour… Il faudra prévoir un éclairage adapté !

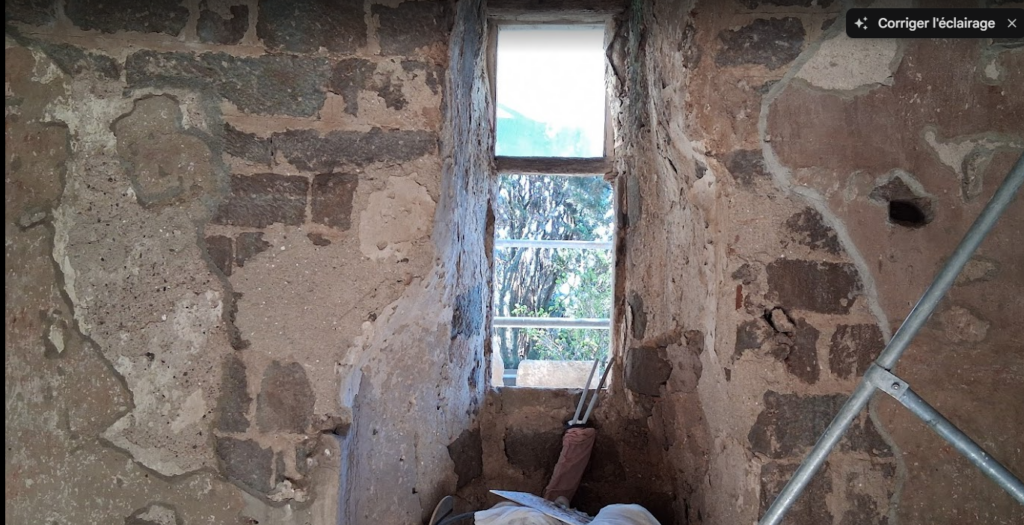

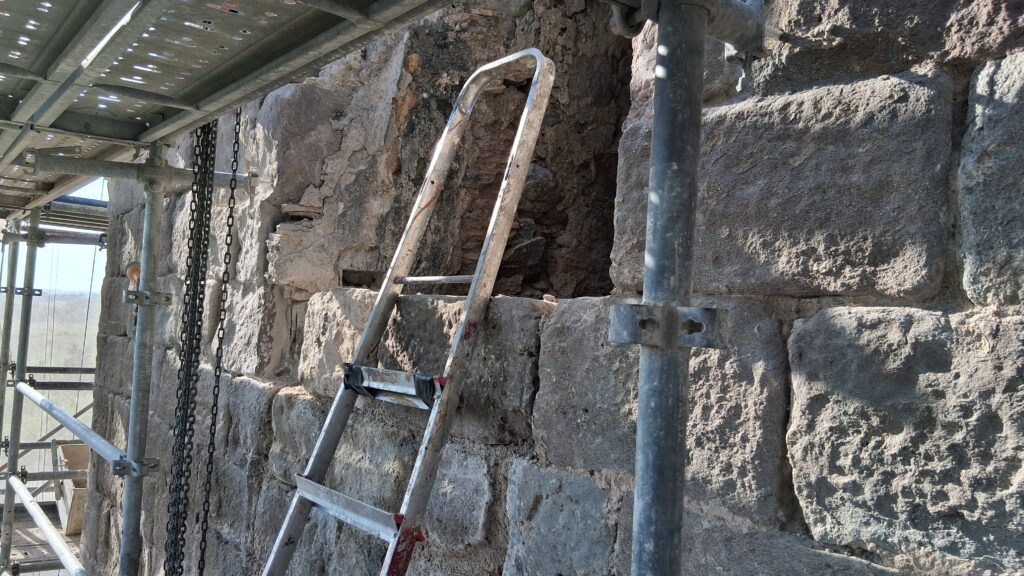

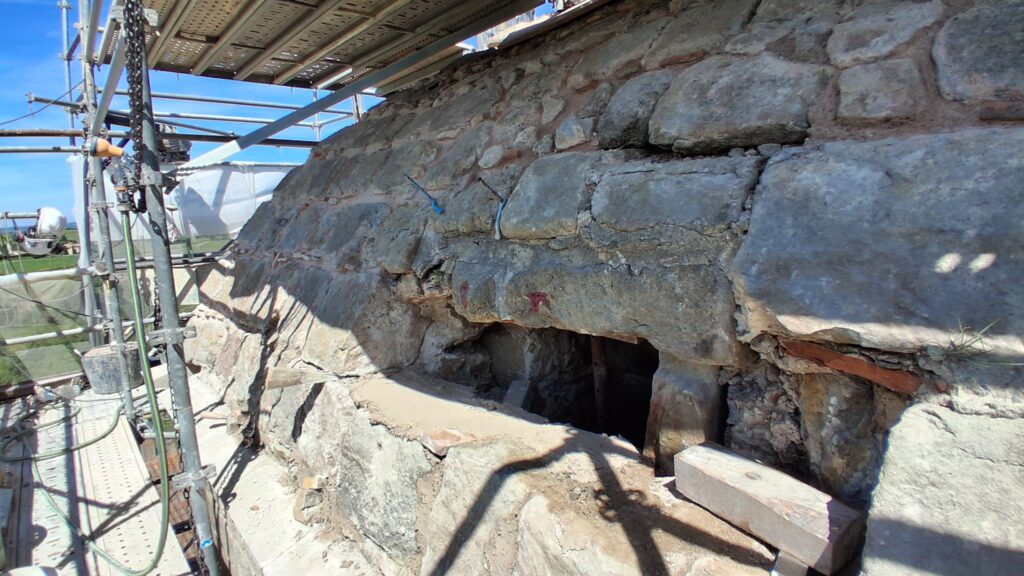

On a décidé de réhabiliter les ouvertures. Il y en a deux à l’Ouest et une au Sud. On voit ici, celle du Sud. On a réouvert la parte basse et la partie haute inesthétique et pas étanche sera fermée.

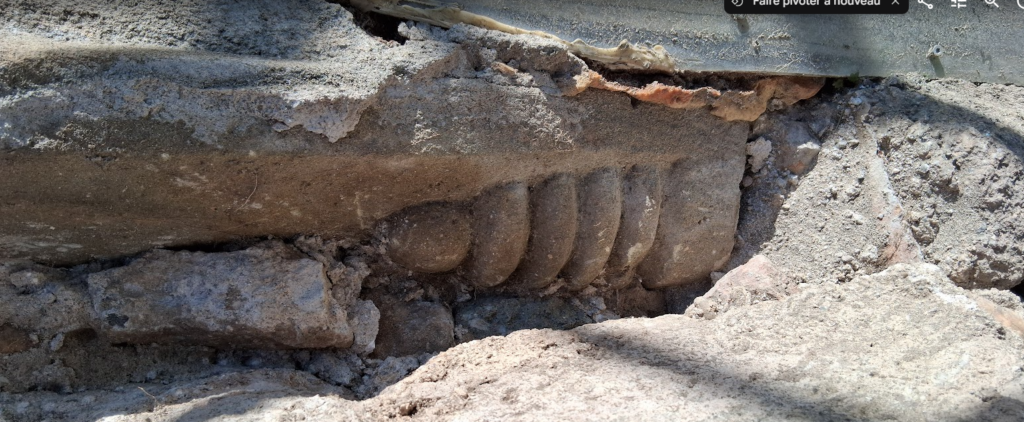

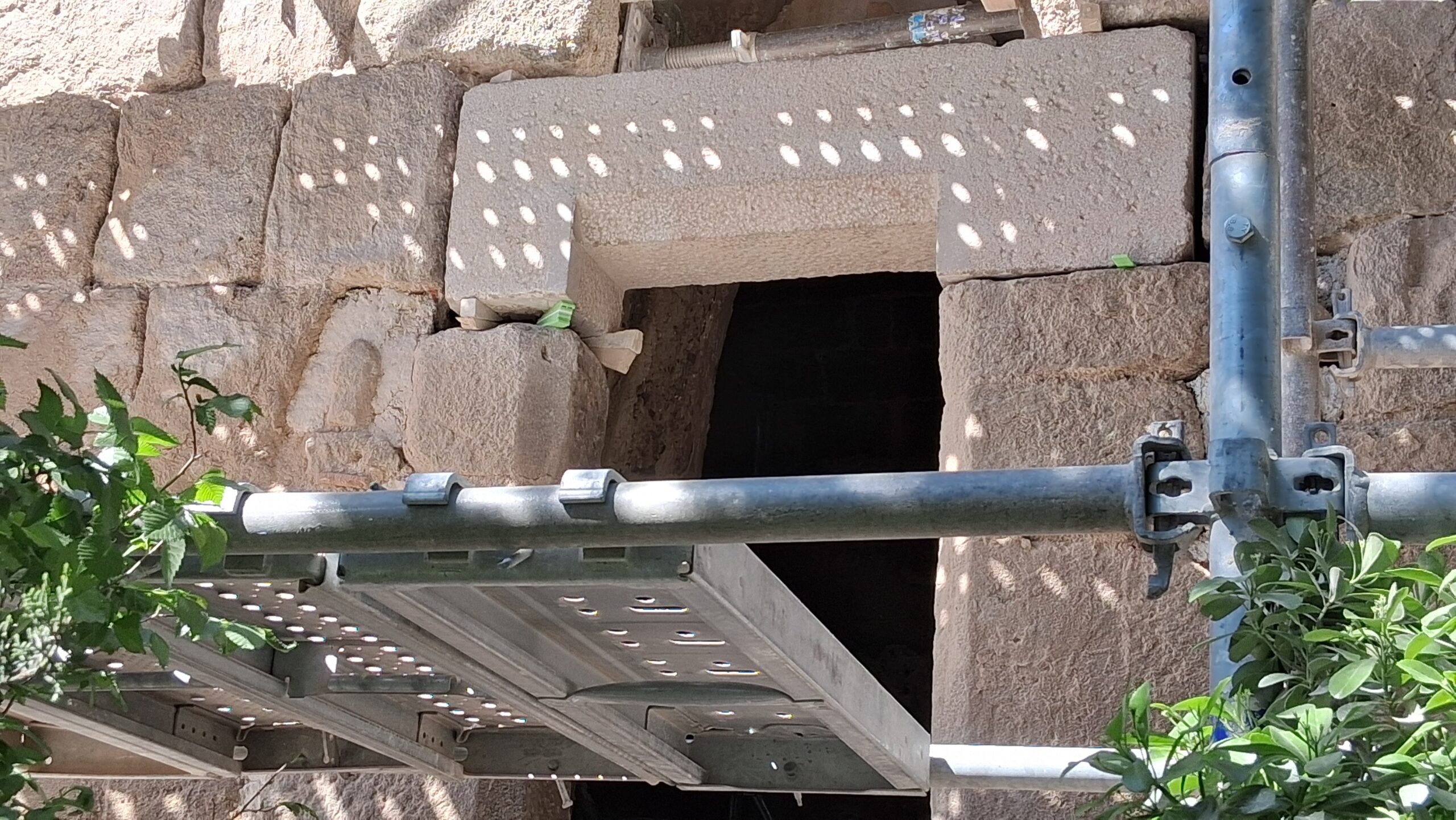

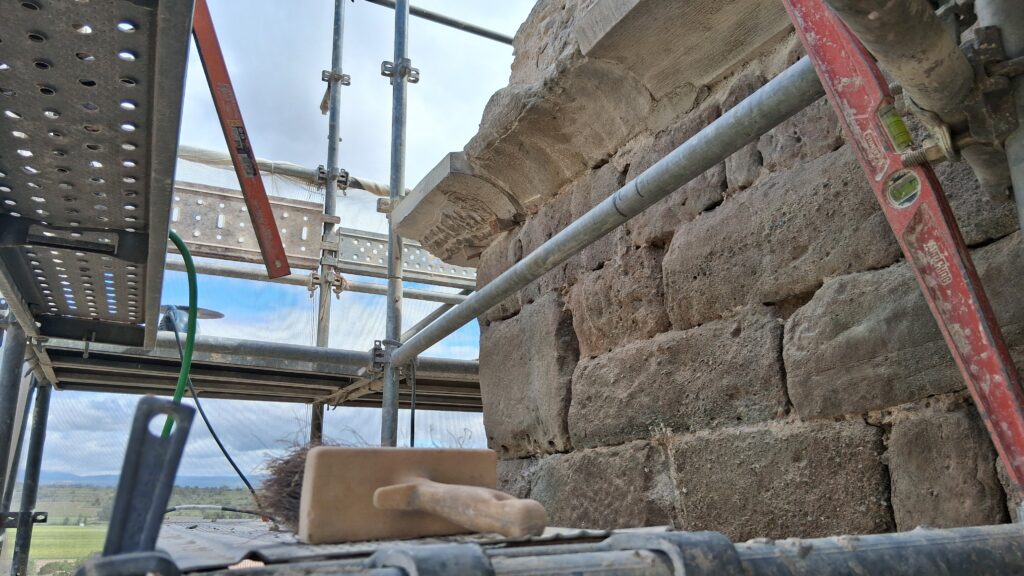

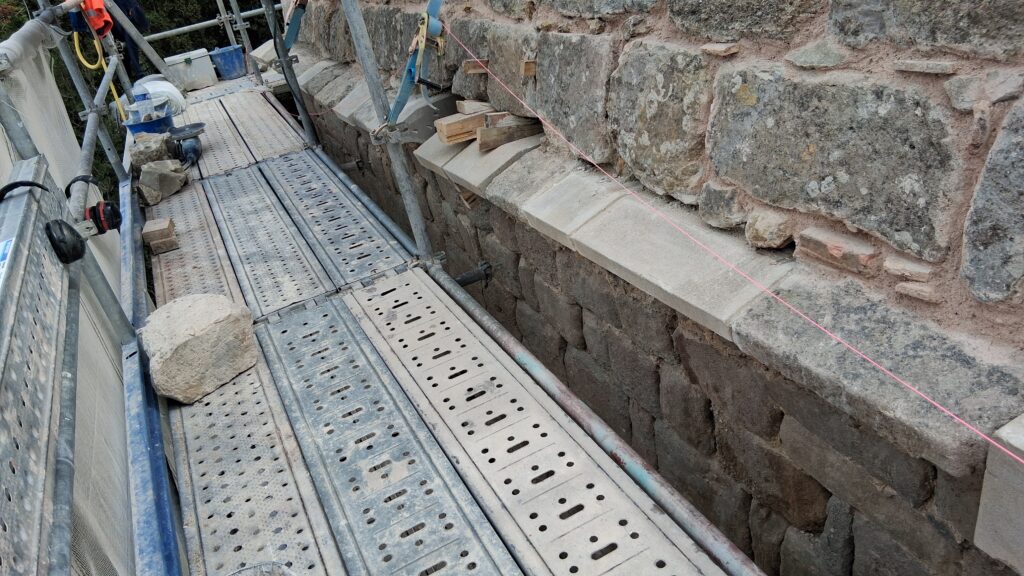

On voit ici, le linteau une posé et calé à sa place définitive.

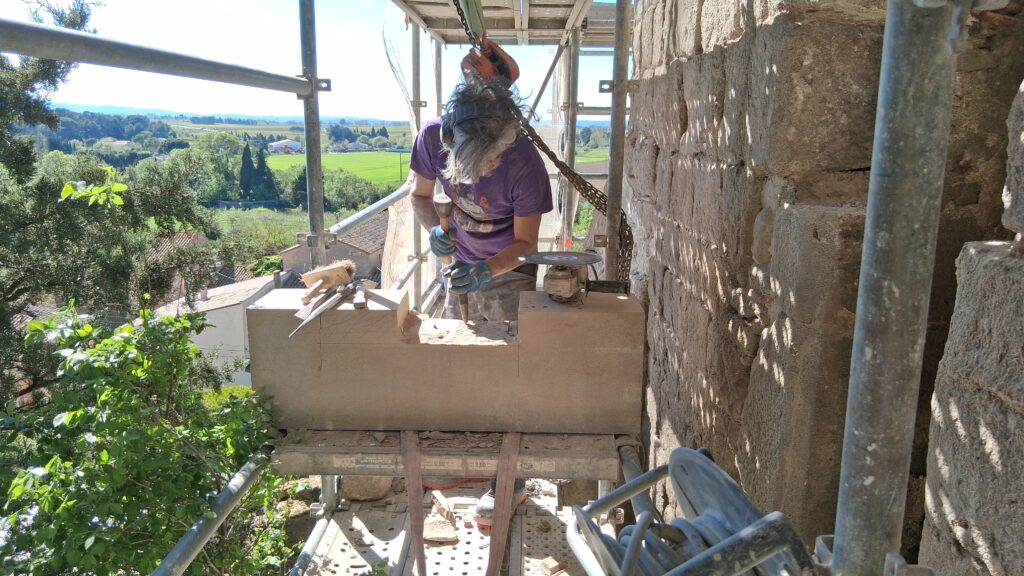

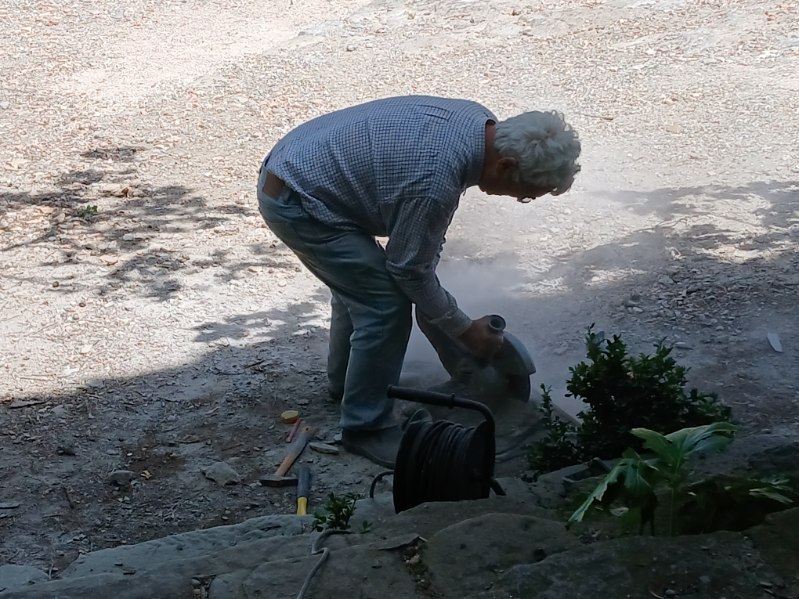

la pierre a été taillée sur place afin de se raccorder avec l’existant le mieux possible.

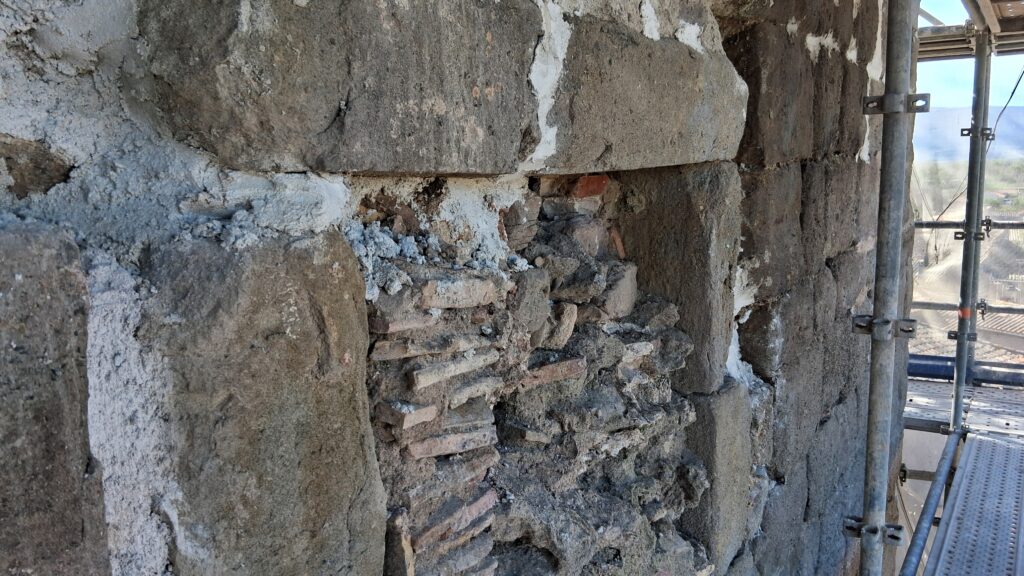

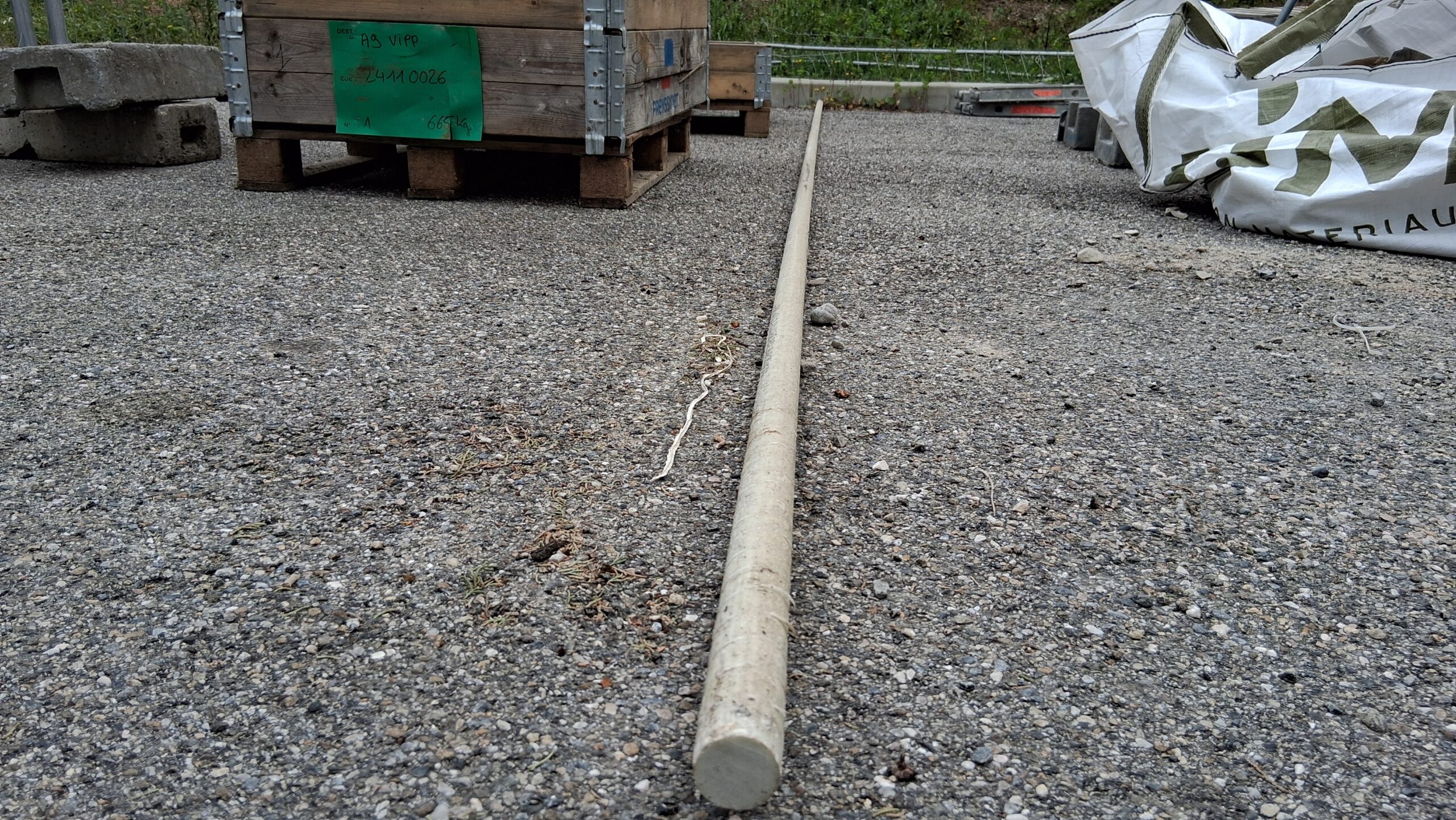

Le 1er avril 2026

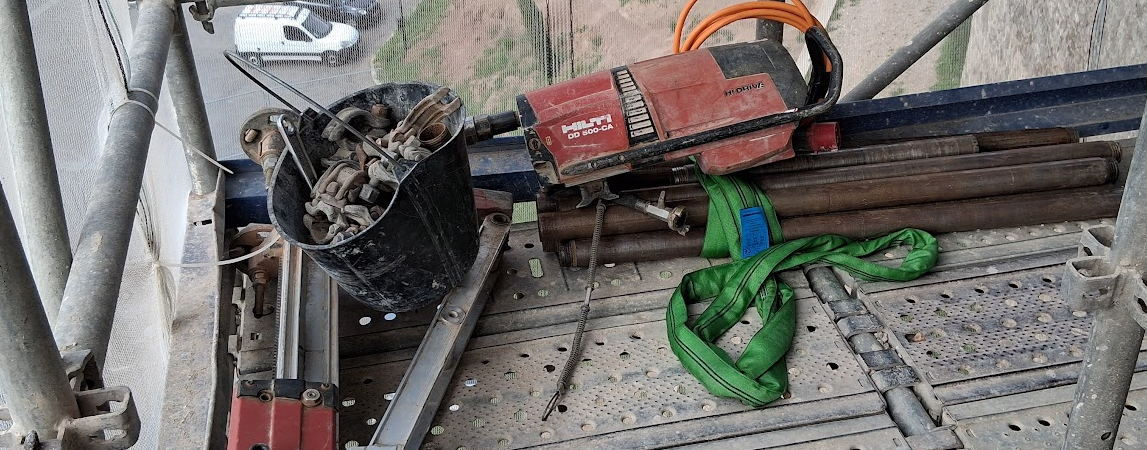

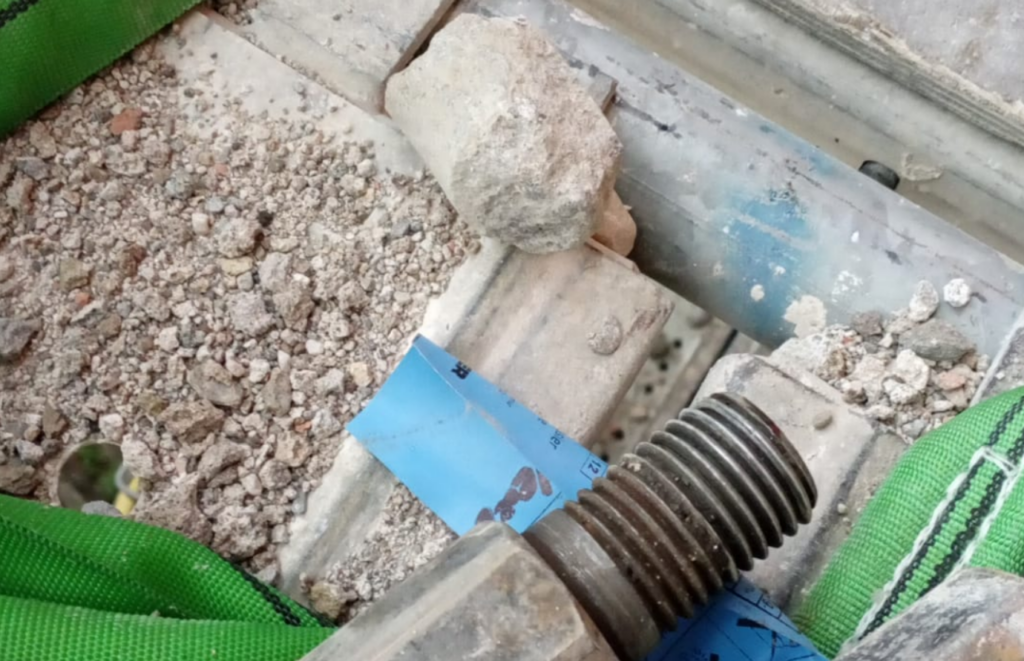

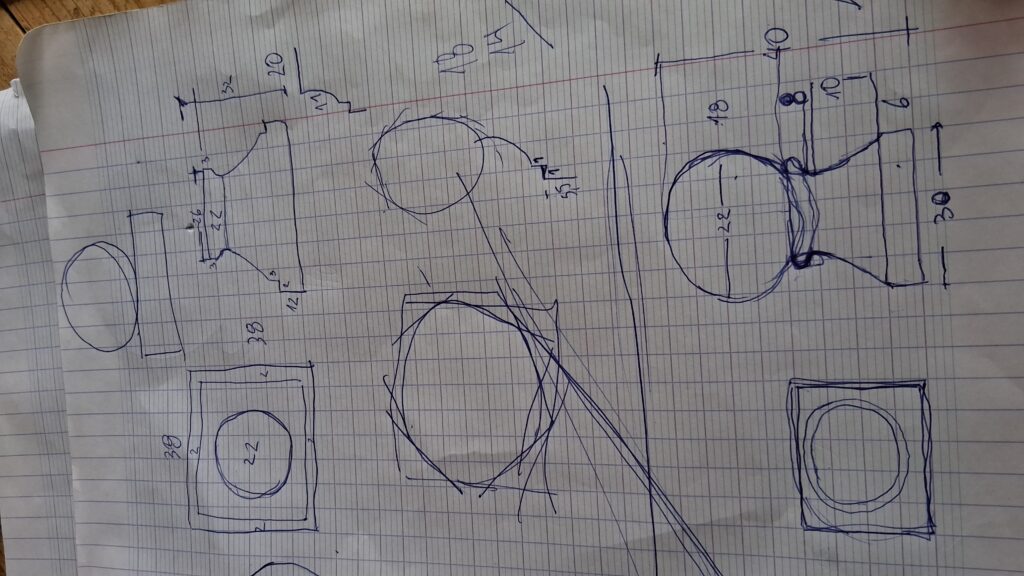

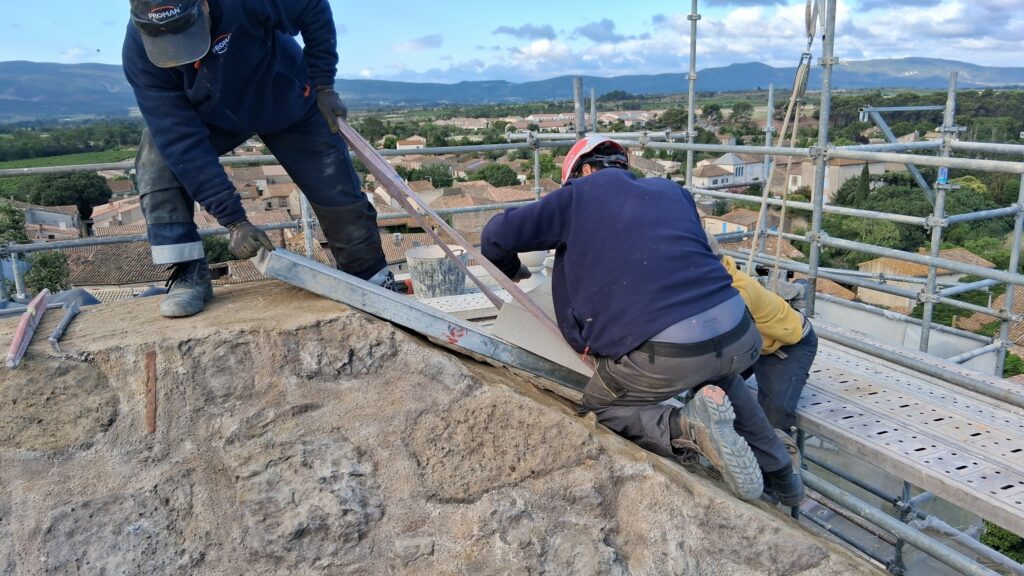

La grosse machine a été longuement ajustée et mise en route. Pour refroidir la tête, de l’air a été utilisé, puis, comme cela n’avançait pas assez, on a injecté de l’eau sous pression. En final le trou fait 6 m de profondeur sur un diamètre de 5,2 cm. C’est une opération assez longue car les tubes de 50 cm sont vissés les uns aux autres, il faut donc tout sortir tous les 50 cm pour récupérer la « carotte ».. Il parait qu’il y a maintenant des systèmes qui permettent d’éviter tout ce démontage… Peut-être le second trou ?

Le 30 mars 2026

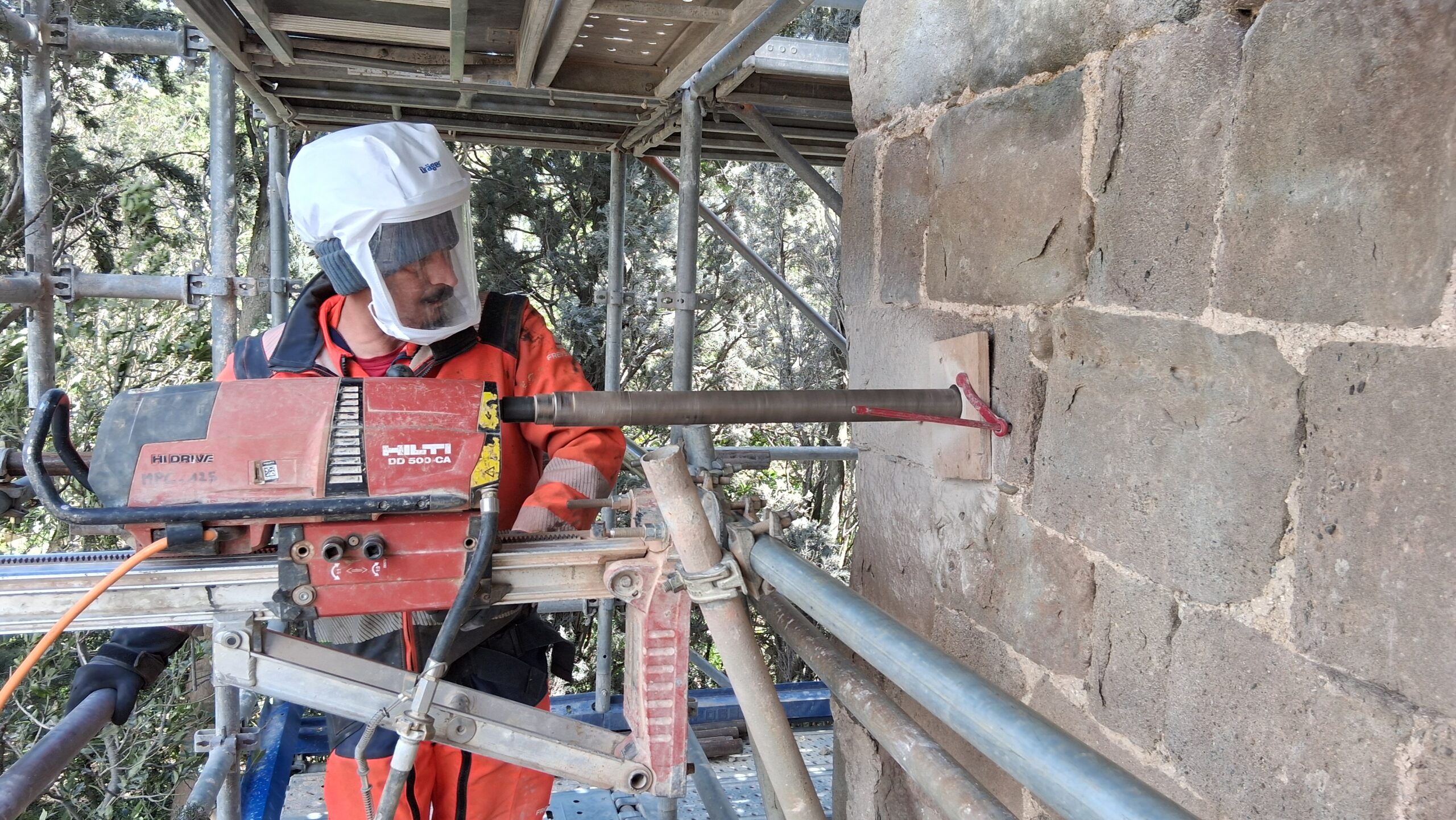

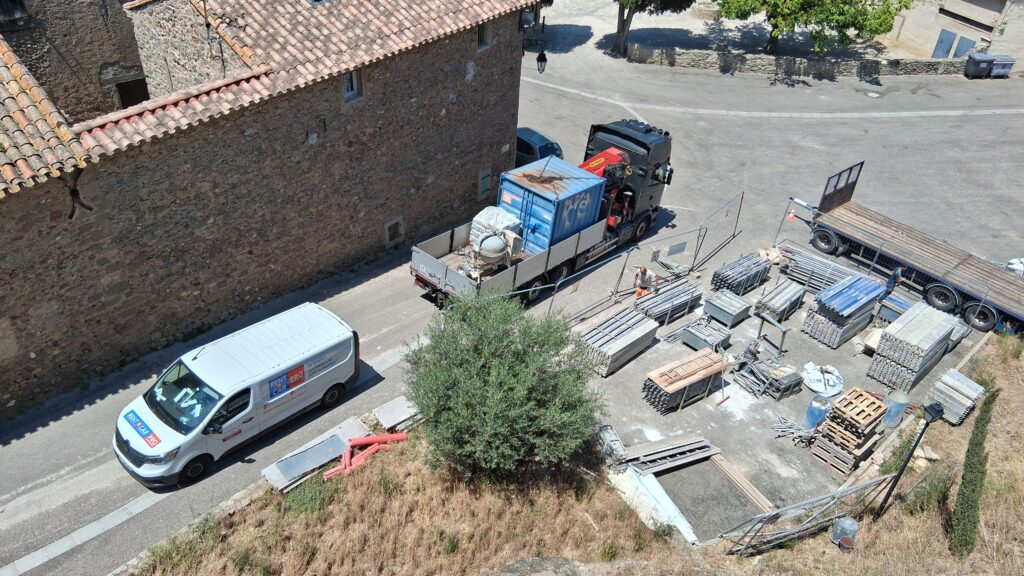

La machine qui doit percer le trou destiné à accueillir les tirants est arrivée. Il va falloir percer tout droit 6 m de mur des deux côtés de la tour. Après ils passeront une fibre de verre et ajouteront de la résine. Cela ne se verra pas de l’extérieur. Apparemment, ils ont prévu la semaine, mais le vent est tellement fort qu’il est très inconfortable de travailler sur les échafaudages… Bon courage à l’équipe !
24 mars 2026

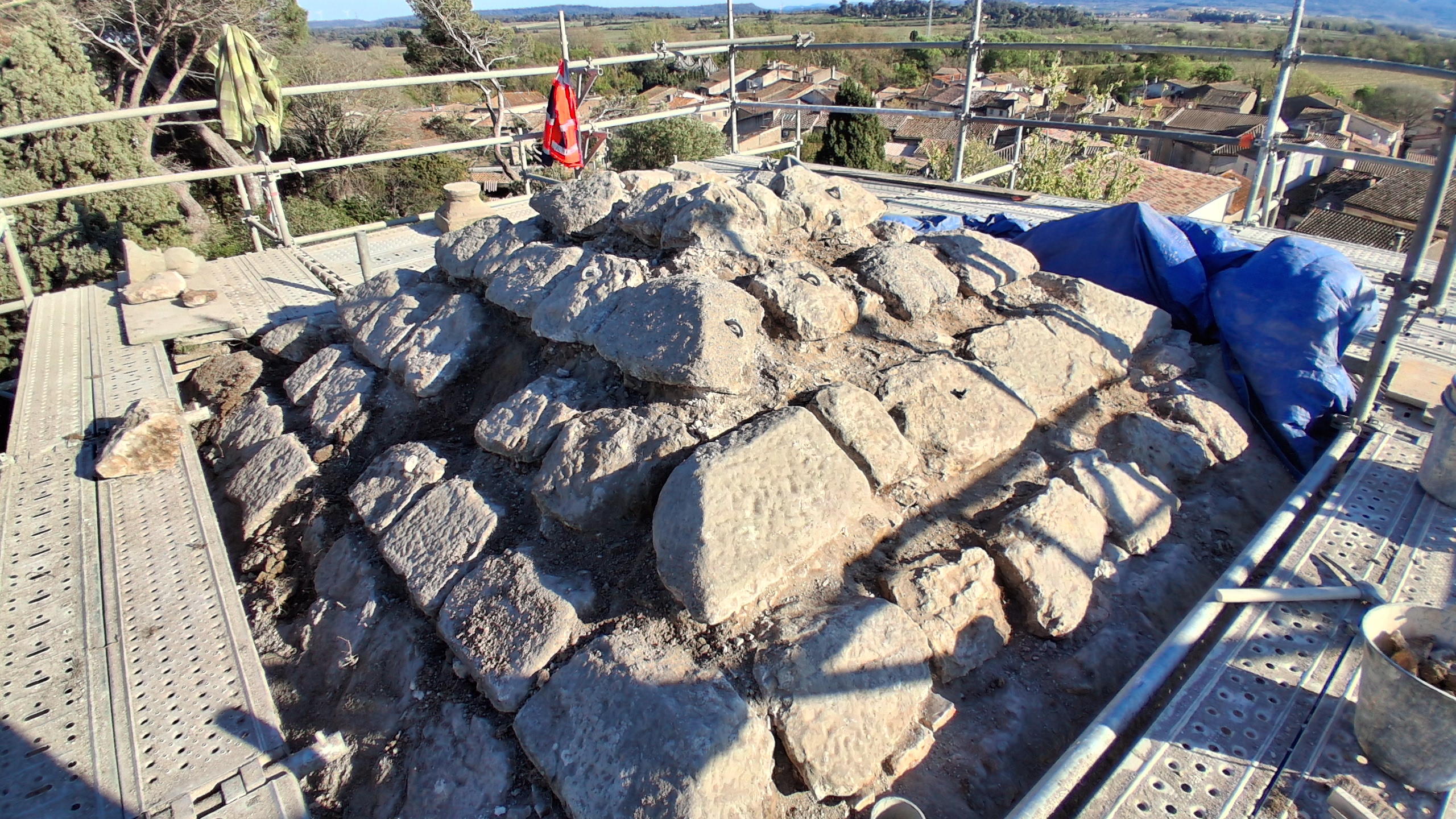

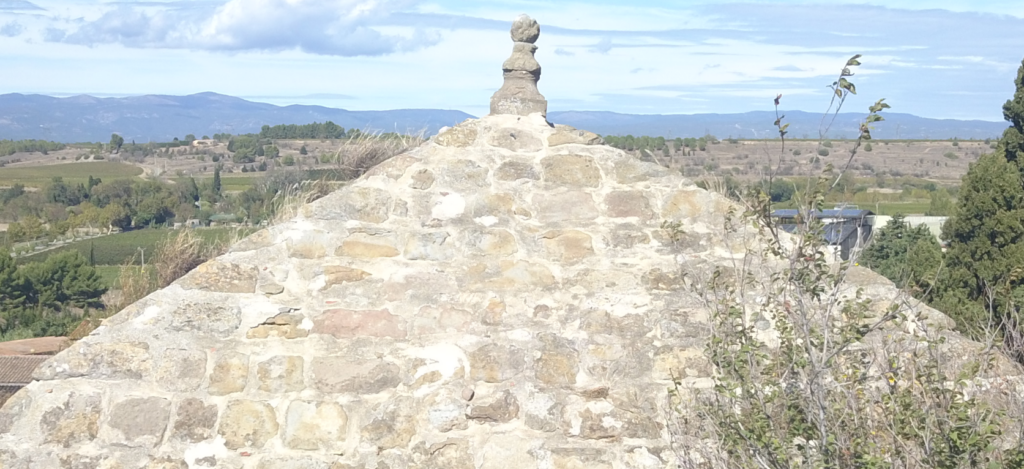

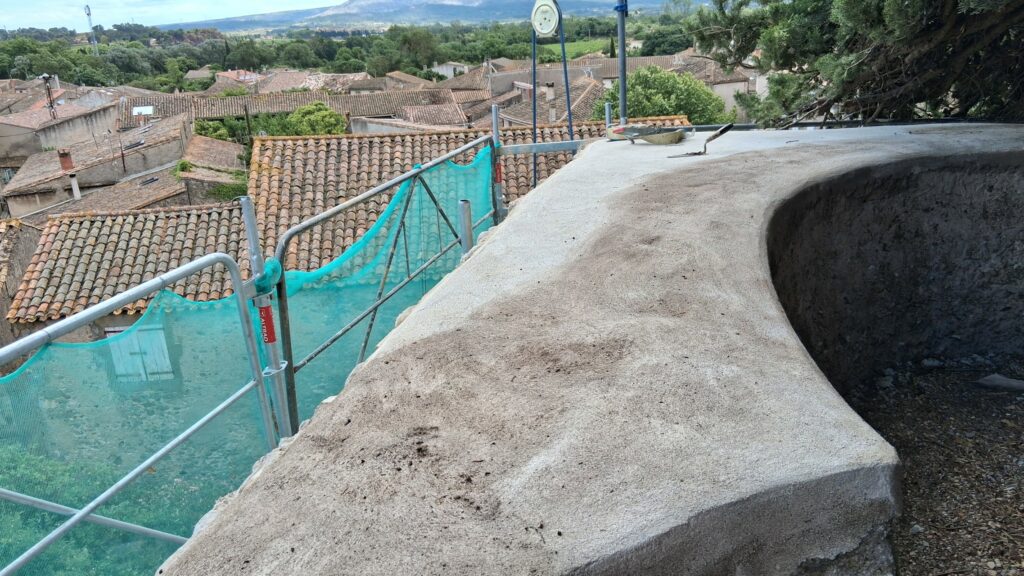

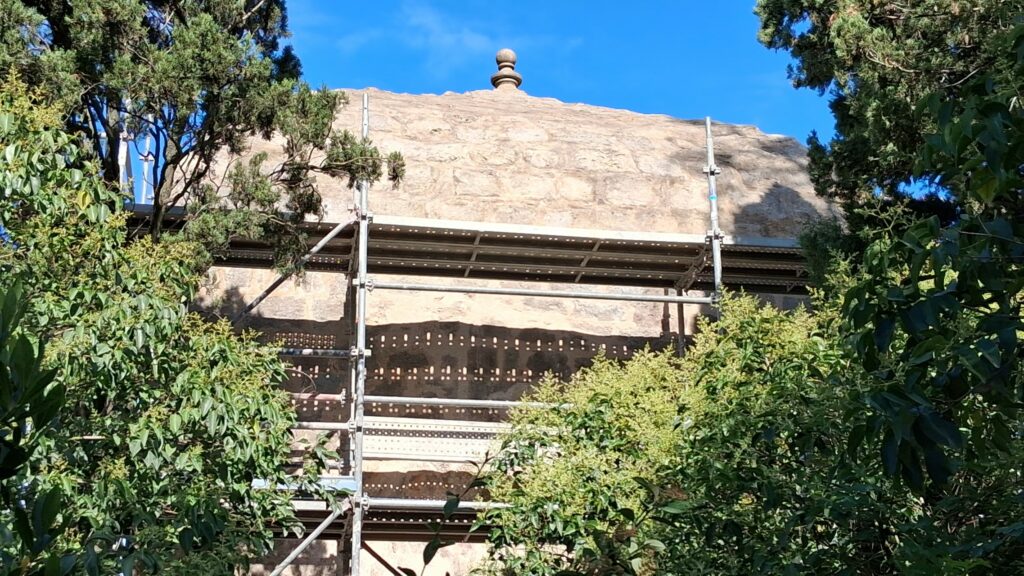

On vient de dégarnir les joints de la toiture de la tour… Du coup, on a découvert que les pierres ne sont réellement qu’une couverture sur de la terre et n’ont aucun rôle structurel… Une surprise pour nous ! La forme de la toiture est donc purement esthétique..

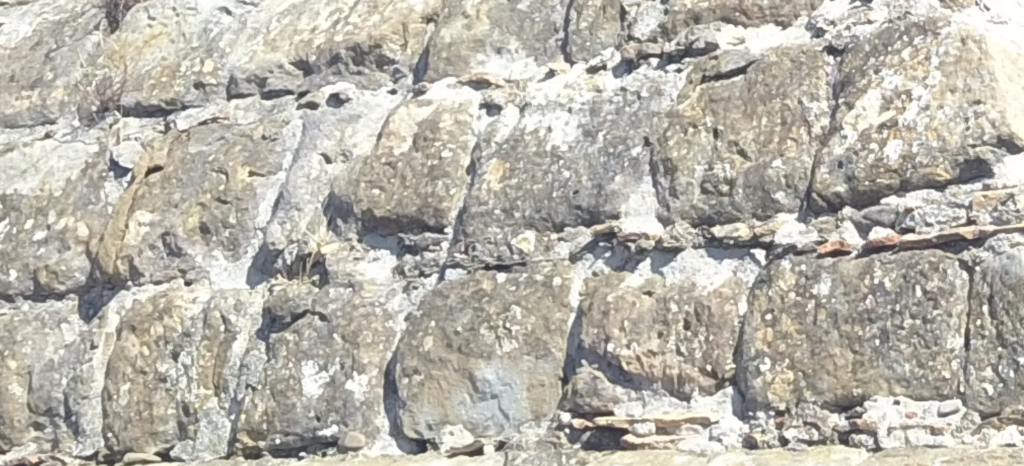

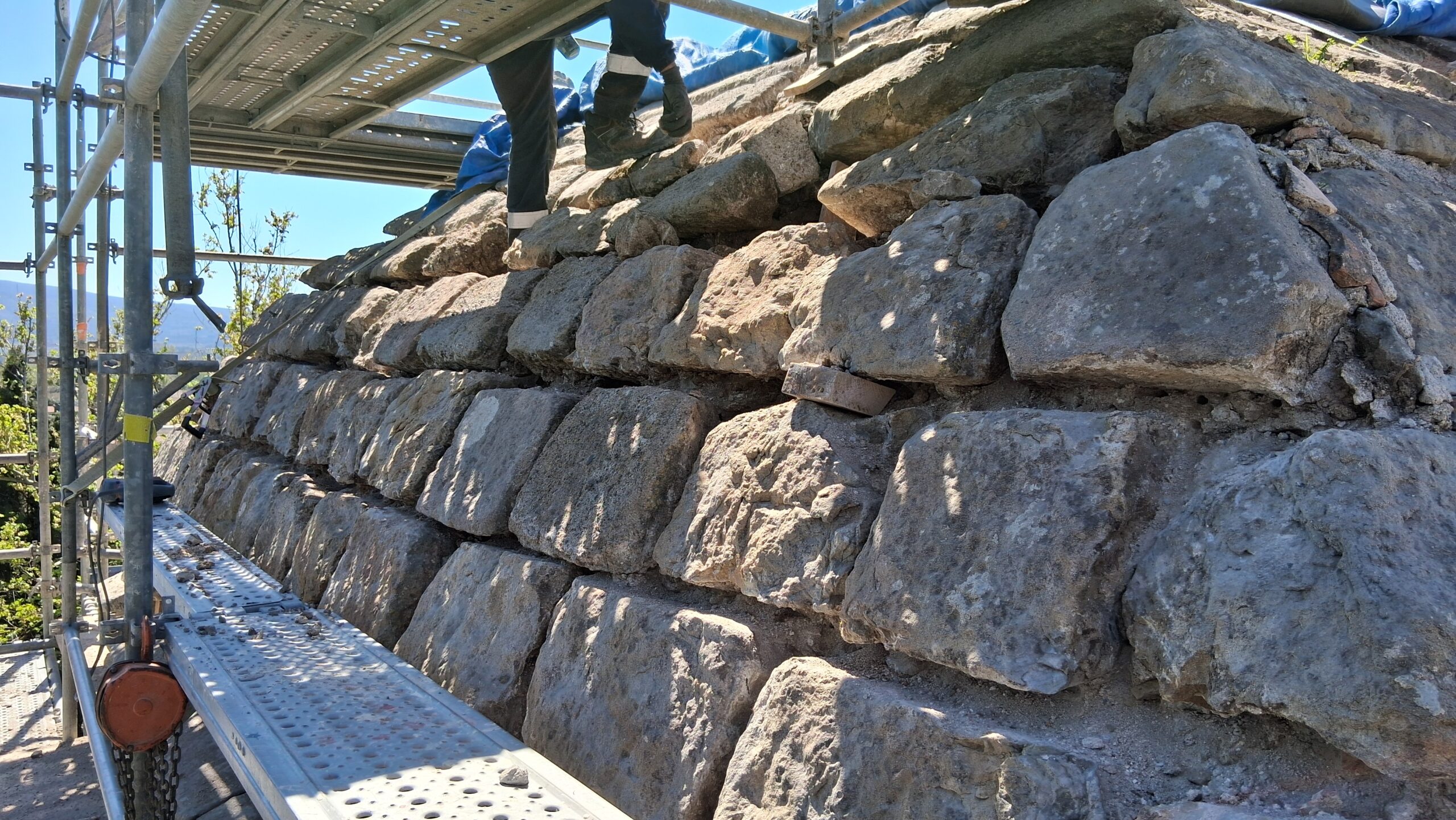

Ci-dessous, une image avant dégarnissage des joints qui ne paraissent pas très larges…

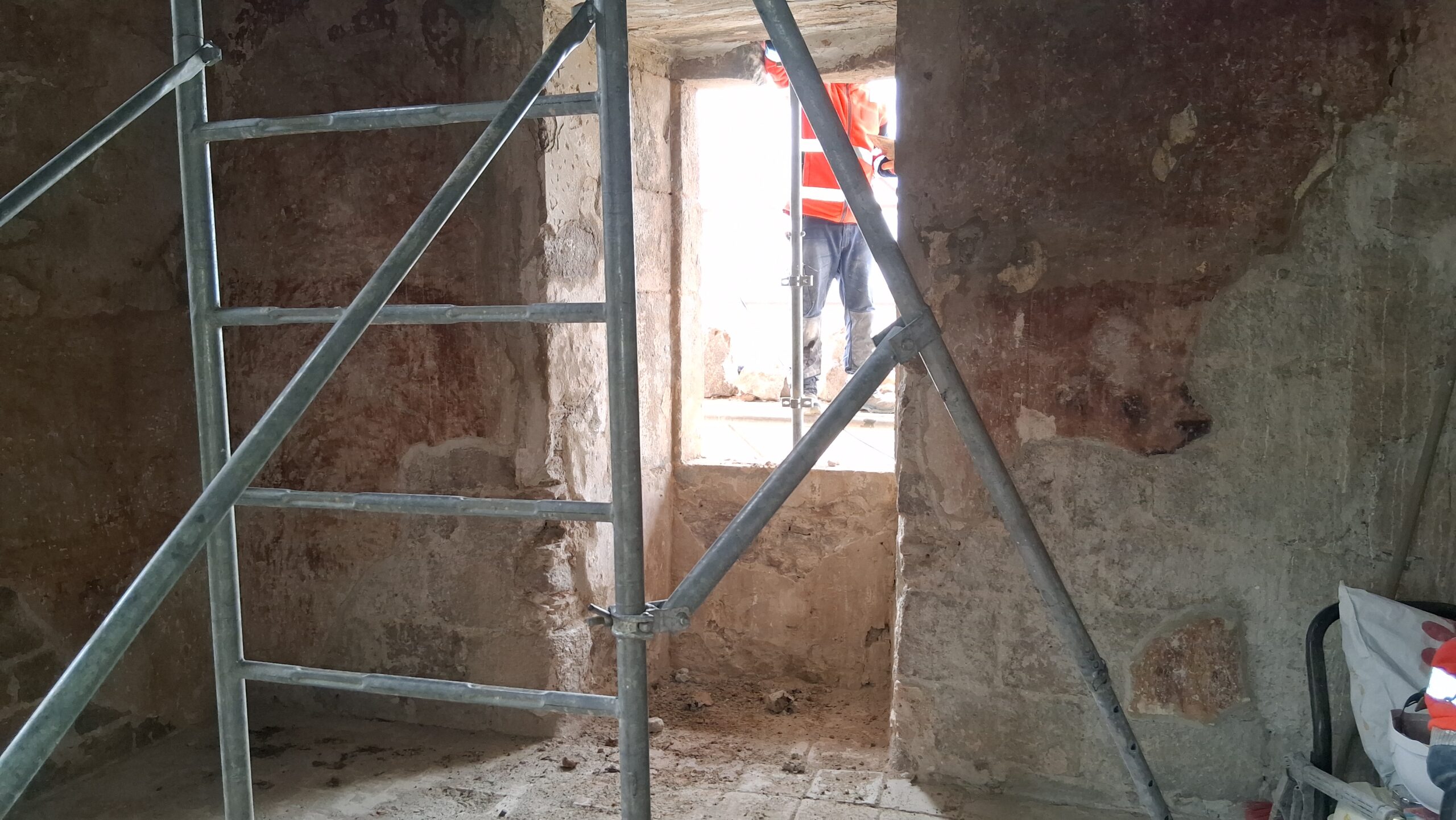

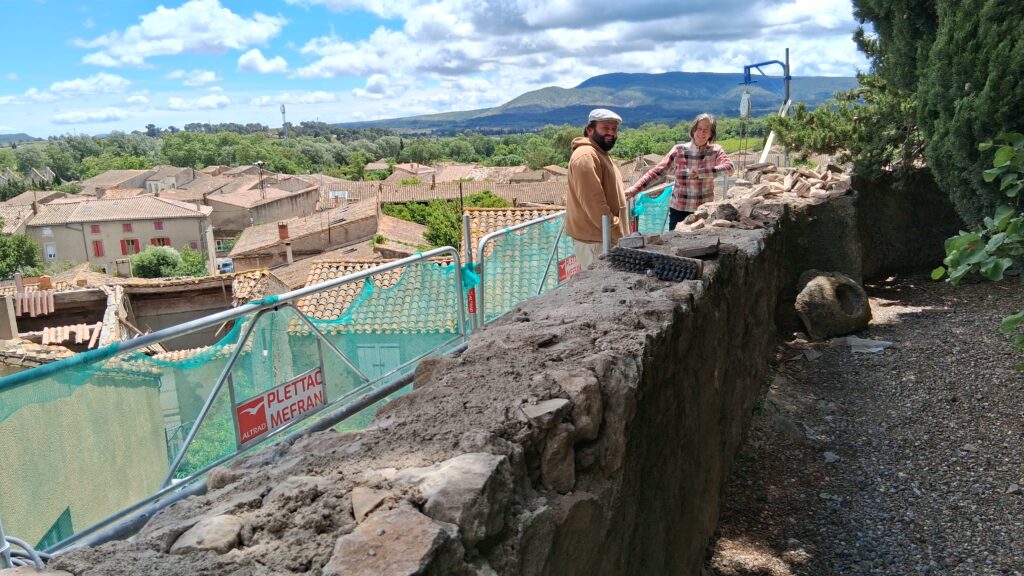

Demain, visite de la DRAC qui vient voir les peintures et l’état des travaux.

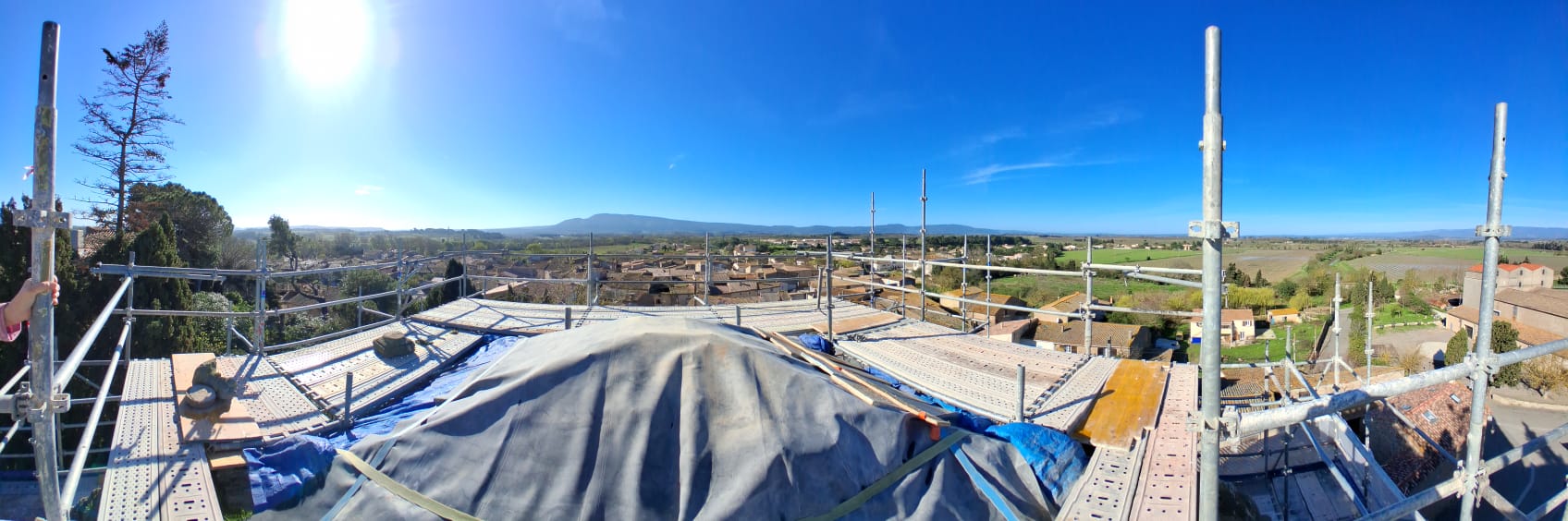

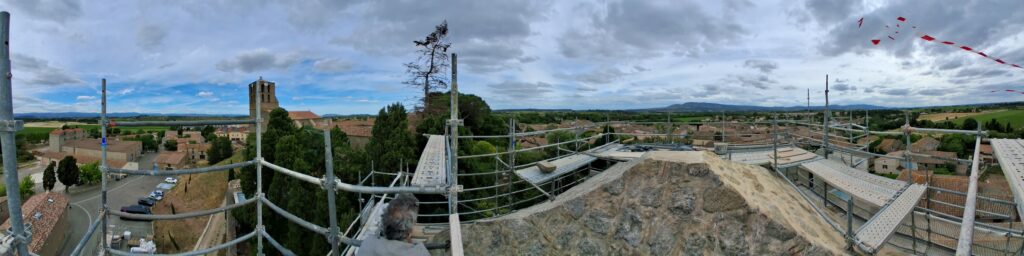

Il faisait beau ! Du coup, on est monté tout en haut de la tour… C’était la première fois. Elle est couvert par une bâche pour éviter l’humidité sur les peintures intérieures…

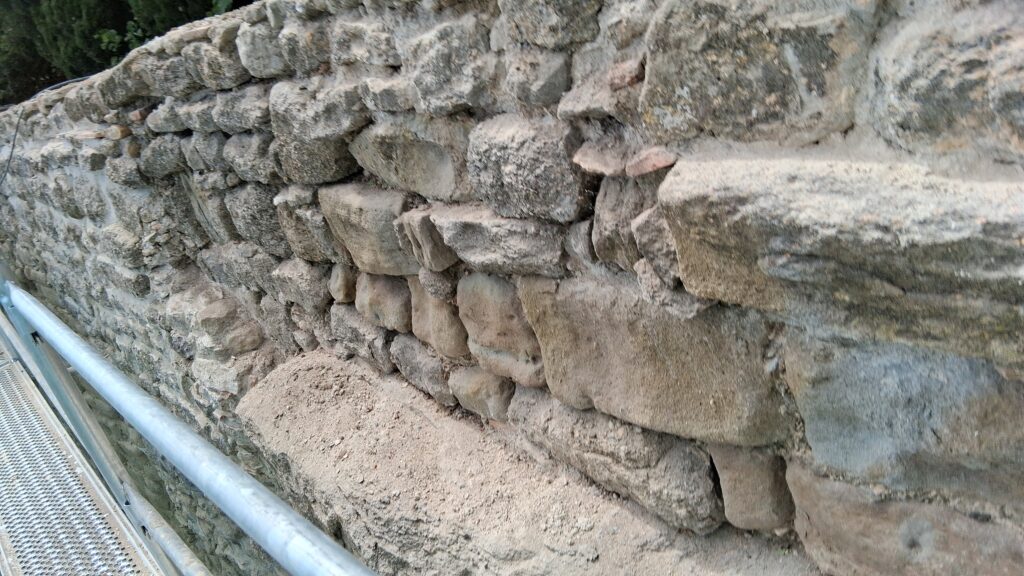

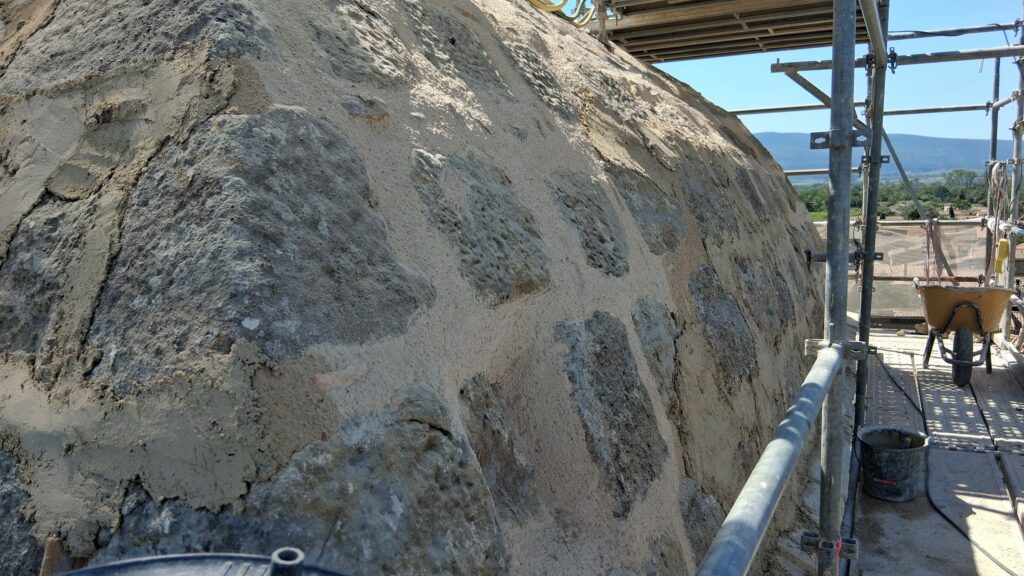

Les travaux avancent mais ça ne se voit pas … C’est du coulinage ! Ca consiste à verser de la chaux liquide dans les murs de façon à combler les vides.. Ca permet de stabiliser les murs de la tour., ainsi elle pourra durer 300 ans de plus.

3 mars 2026

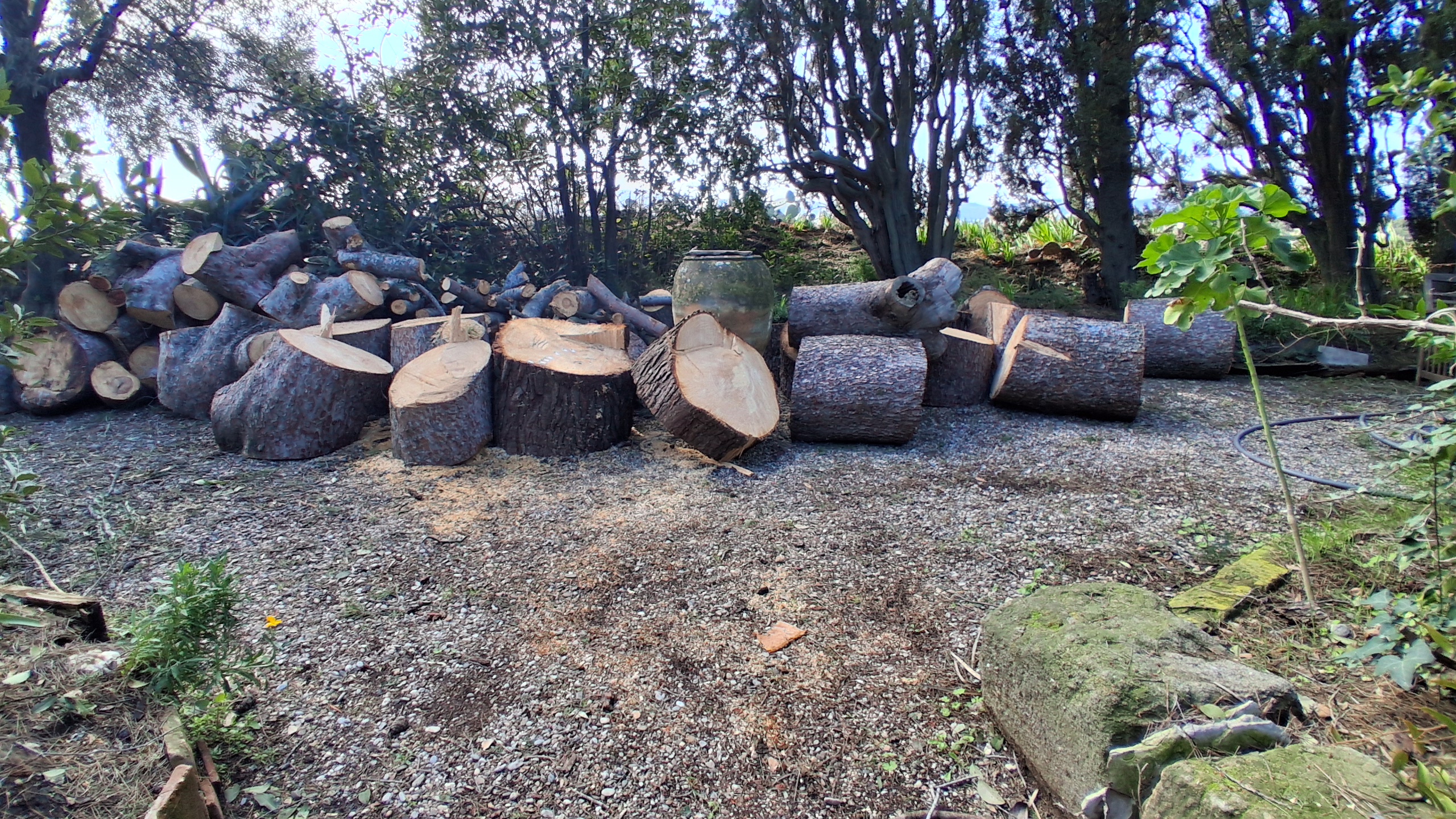

Il ne reste plus de notre magnifique pin d’Alep (115 ans) que de billots de bois dans une allée du jardin et une énorme souche qui barre un des chemins. Naturellement, l’accès au château refroidit les plus téméraires car une porte de 80cm barre l’entrée du jardin principal. Du coup, on a décidé de décortiquer la souche progressivement et avec les moyens du bord. Pour les morceaux de tronc, on peut les faire rouler et louer une fendeuse.. Point difficile : les escalier de l’entrée Nord.
La visite du jardin dans des conditions apaisées montre que beaucoup d’arbres sont penchés, à la limite de la chute… Mais pour l’instant, ils ne sont pas dangereux et ont une taille raisonnable…

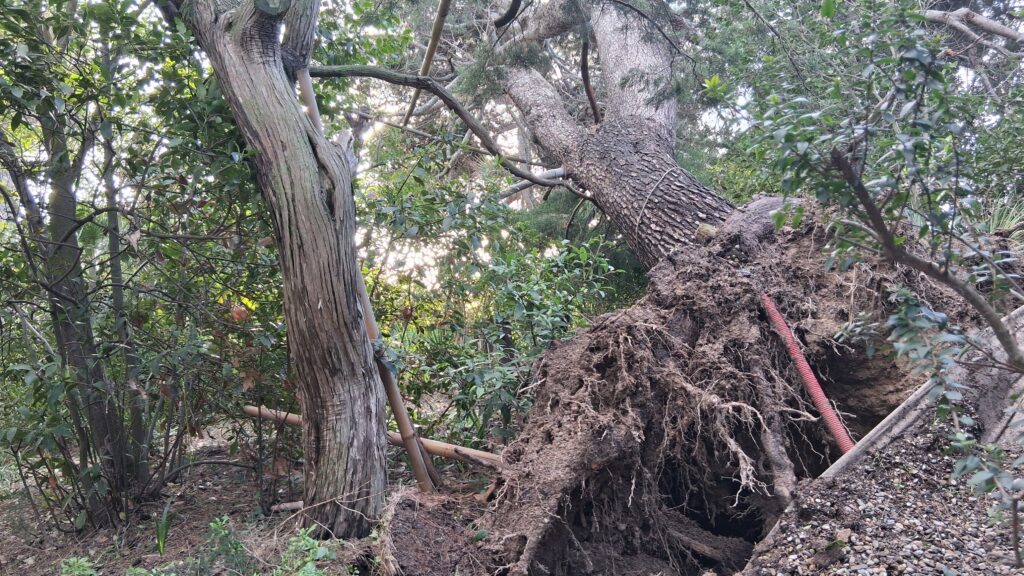

Le pin d’Alep couché sur le rempart

Souche dans le chemin

Pin, écrasé par le pin d’Alep

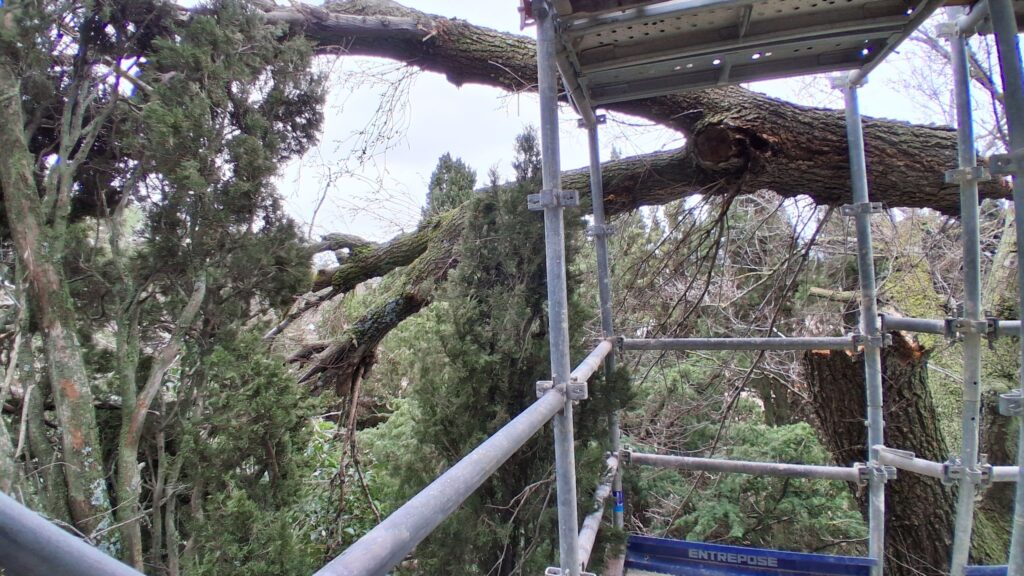

Orme cassé dans l’échafaudage
27 février 2026

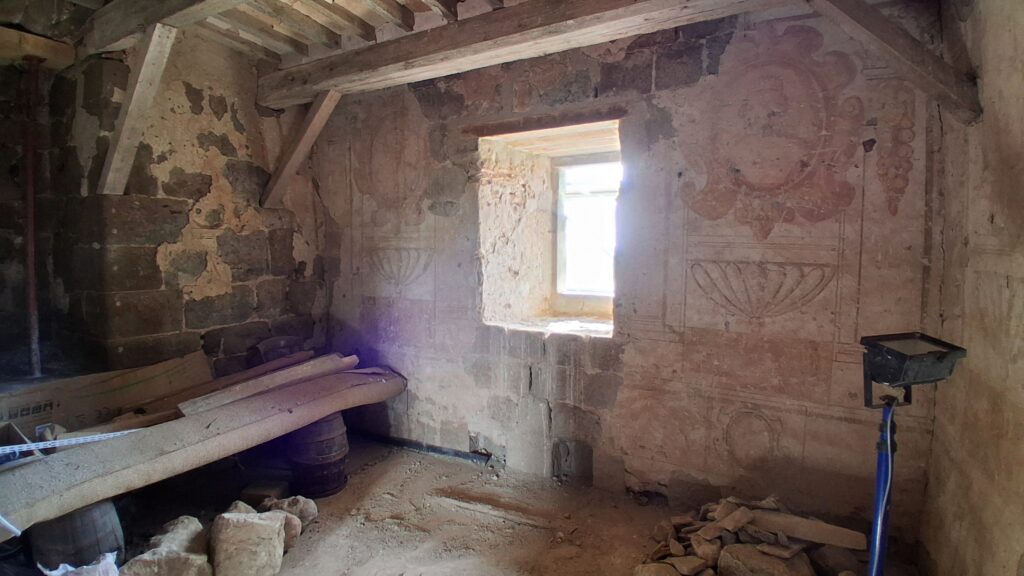

Cette semaine, Sylvie, Julien et Anna ont accompli un travail remarquable dans la tour ! En quelques jours à peine, ils ont nettoyé et protégé la fresque intérieure, révélant peu à peu une scène spectaculaire représentant Pégase, Persée et la Méduse.

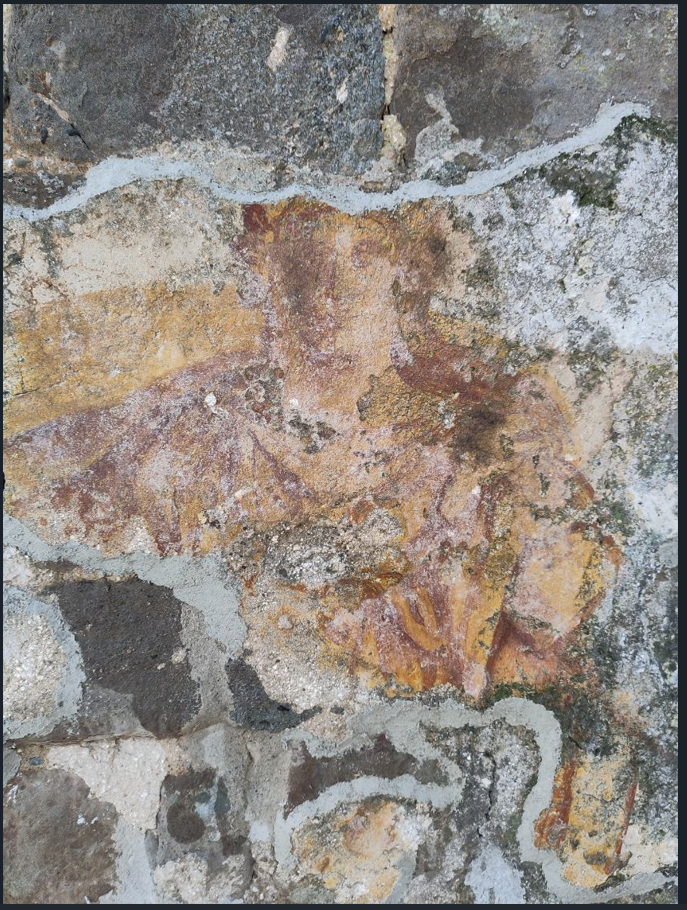

La composition est une version colorée d’une gravure de Briot illustrant Les Métamorphoses d’Ovide (édition de 1619, p. 124). Jusqu’à leur intervention, on ne devinait qu’un quart du décor, le reste étant enfoui sous un épais badigeon de chaux blanchâtre.
Quelle émotion de voir réapparaître ces figures mythologiques après tant d’années passées dans l’ombre !

On a aussi à cette occasion découvert une peinture extérieure, peut-être plus ancienne…

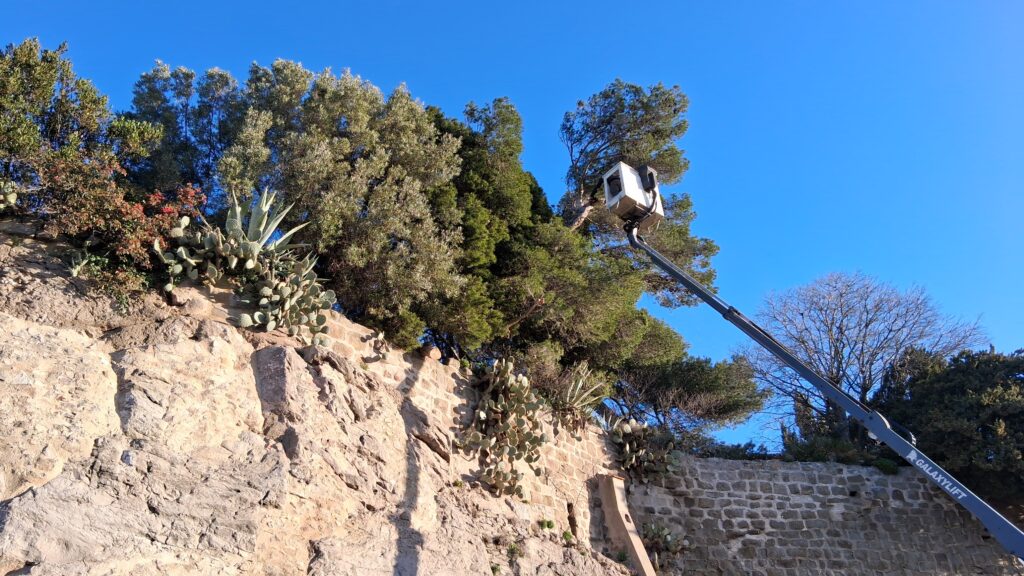

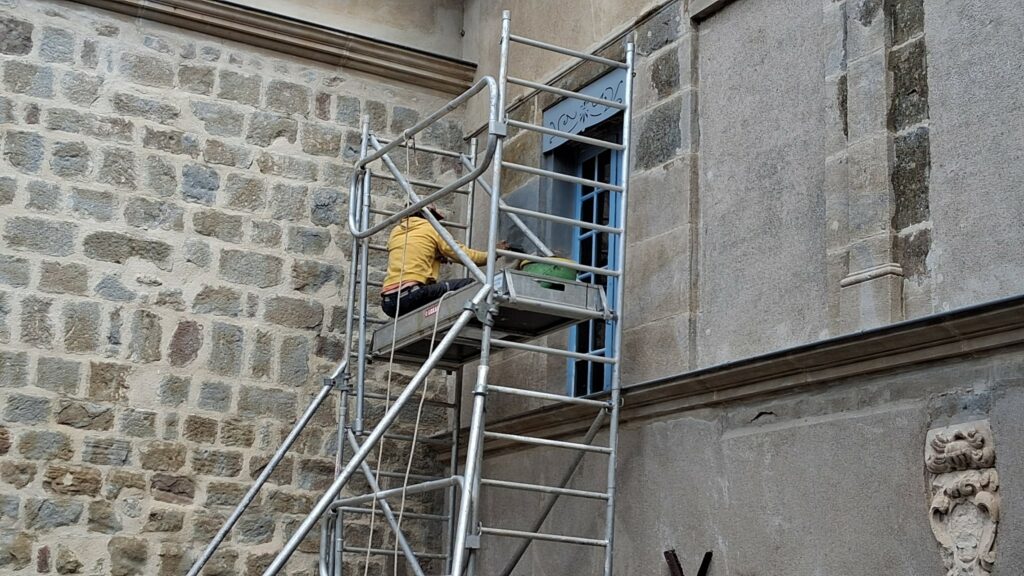

Et pendant ce temps, à l’extérieur, la tour est nettoyée, grattée, les vieux joins se dégarnissent grâce à César et à son équipe !
Les travaux de peinture sont financés à 40% par la DRAC. Les travaux concernant la maçonnerie de la tour sont financés à 40% par la DRAC et par les donateurs via la fondation du patrimoine.
Le 13/02/26
Hier matin au milieu de la nuit, nous étions comme dans le programme ‘essorage’ d’une machine à laver ! Nous avons eu peur que le gros arbre tombe sur le toit au dessus de notre chambre. Du coup nous avons pris une chambres dans la Suite Louise de Montaigne et là, la machine à laver est devenue silencieuse…

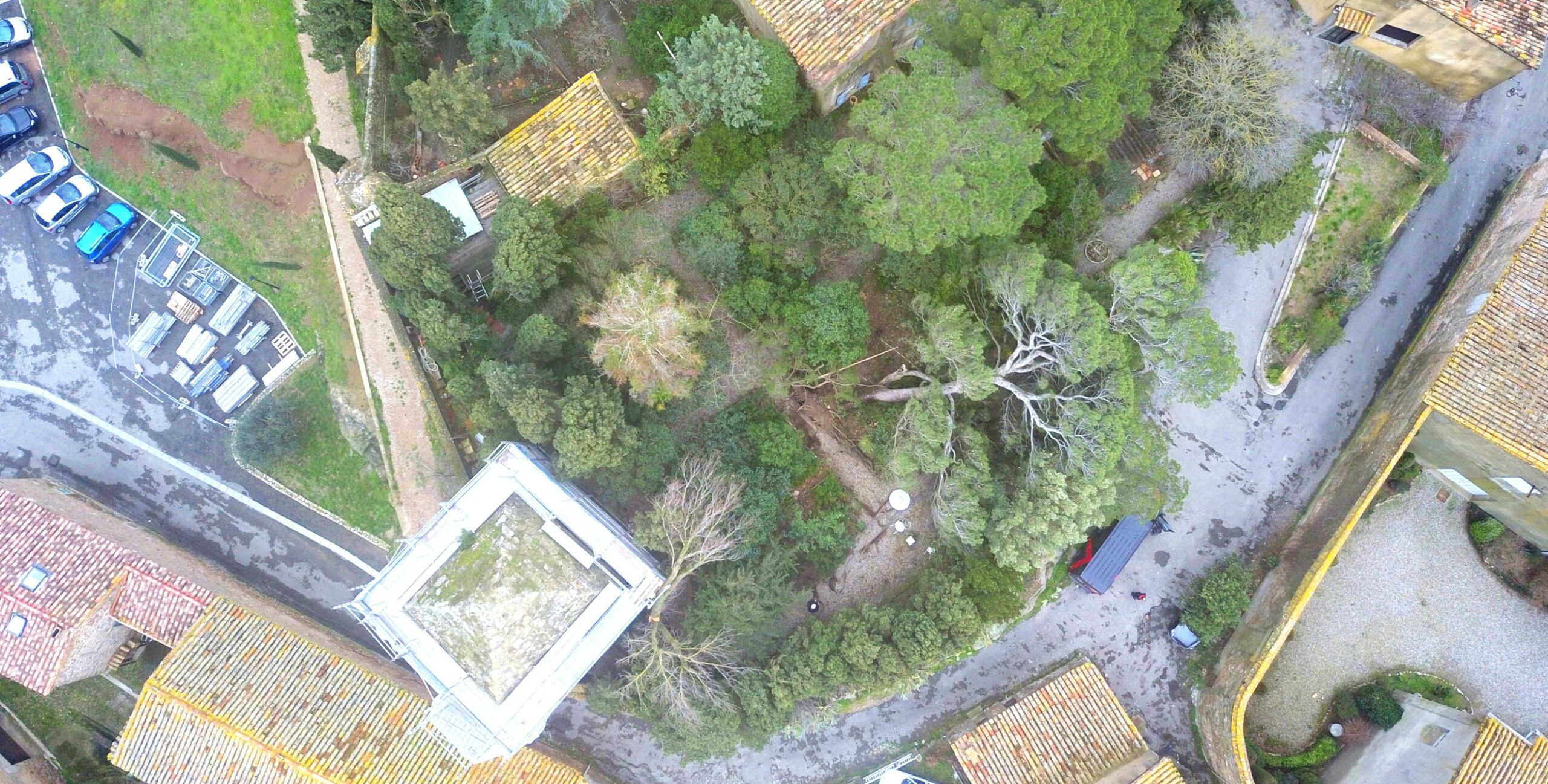

Le matin, tous volets fermés, encore plus de vent. Nous n’osions pas sortir. Vu de la seule fenêtre sans volets, les arbres penchaient dangereusement… Puis vers 11 heures Dominica découvre un grand horizon vide… Le plus grand arbre du jardin était tombé !

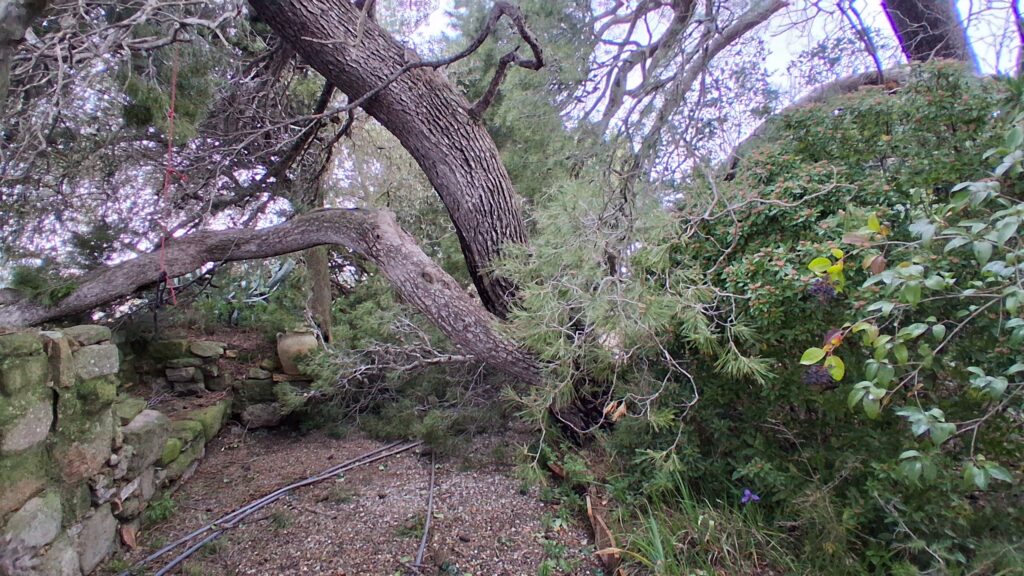

Depuis, on a pu constater que les dégâts sont très importants : à part ce pin d’Alep , une grosse branche de notre orme est cassée au milieu de l’échafaudage et quelques autres arbres sont abîmés…
Du coup, pas de travaux cette dernière semaine : entre la pluie et le vent, pas prudent de bricoler à 20 m de haut.
07/02/2026

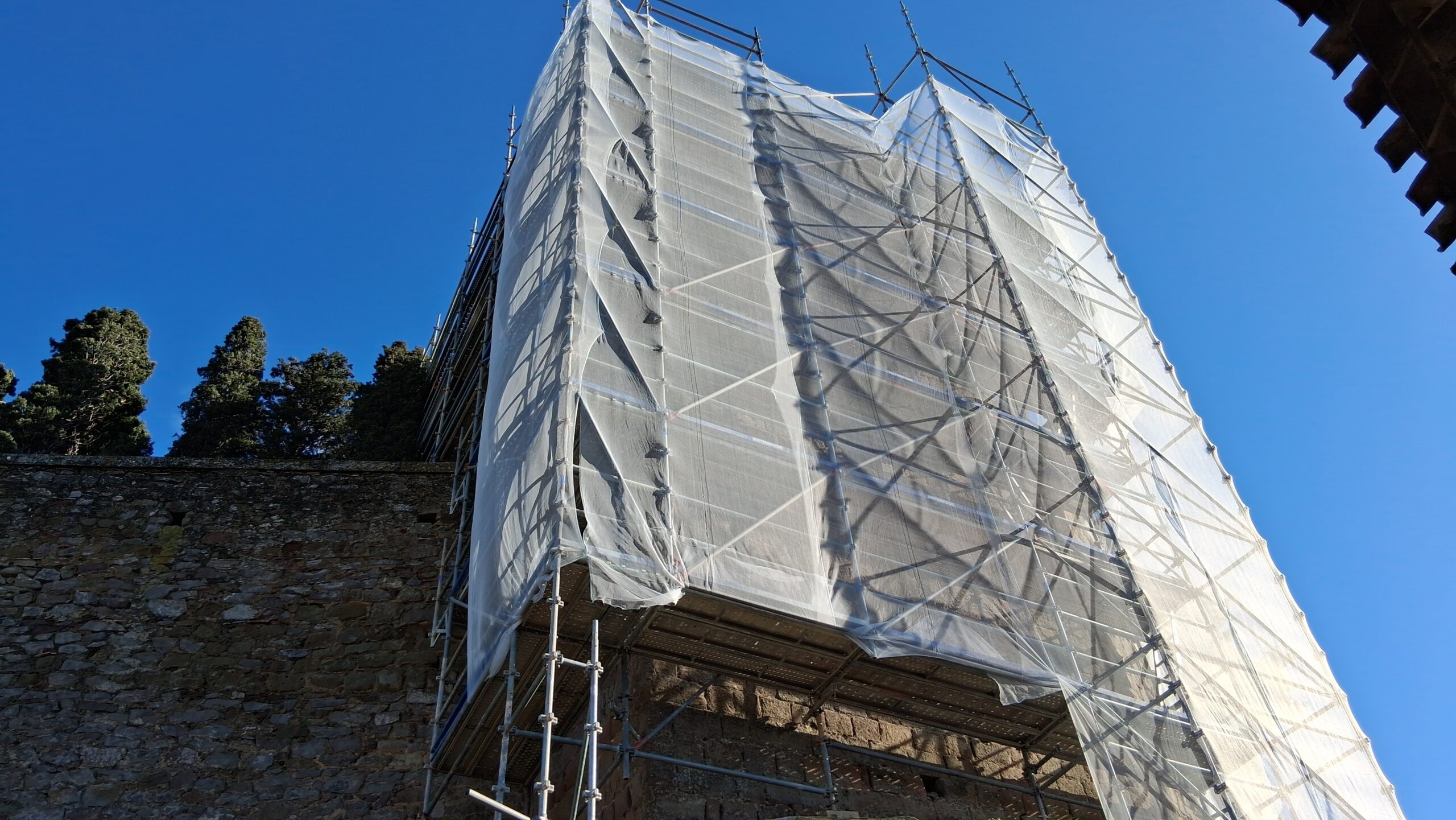

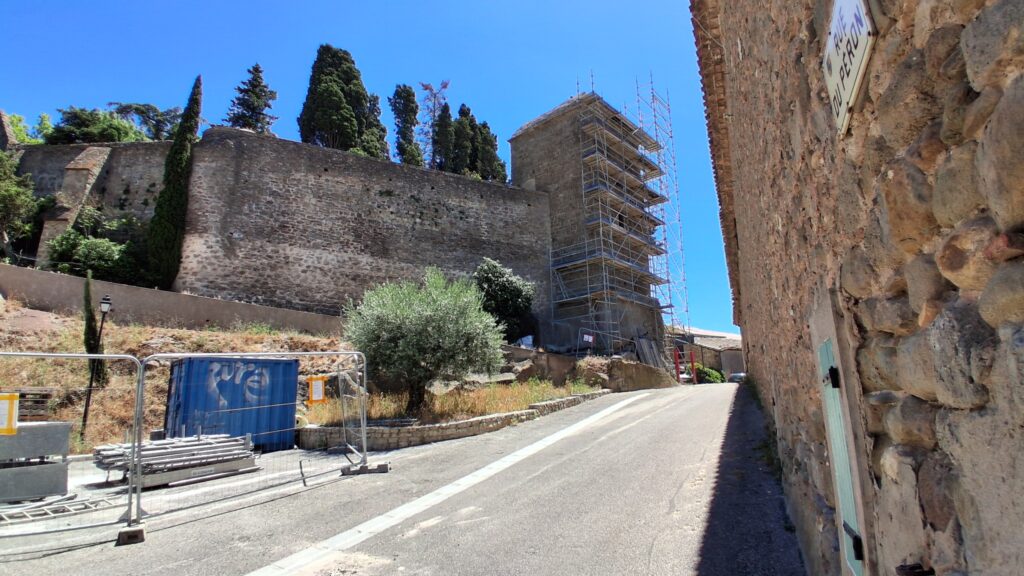

L’échafaudage est maintenant habillé, des panneaux de signalisation sont installés, il faut dire qu’on empiète un peu sur la route.

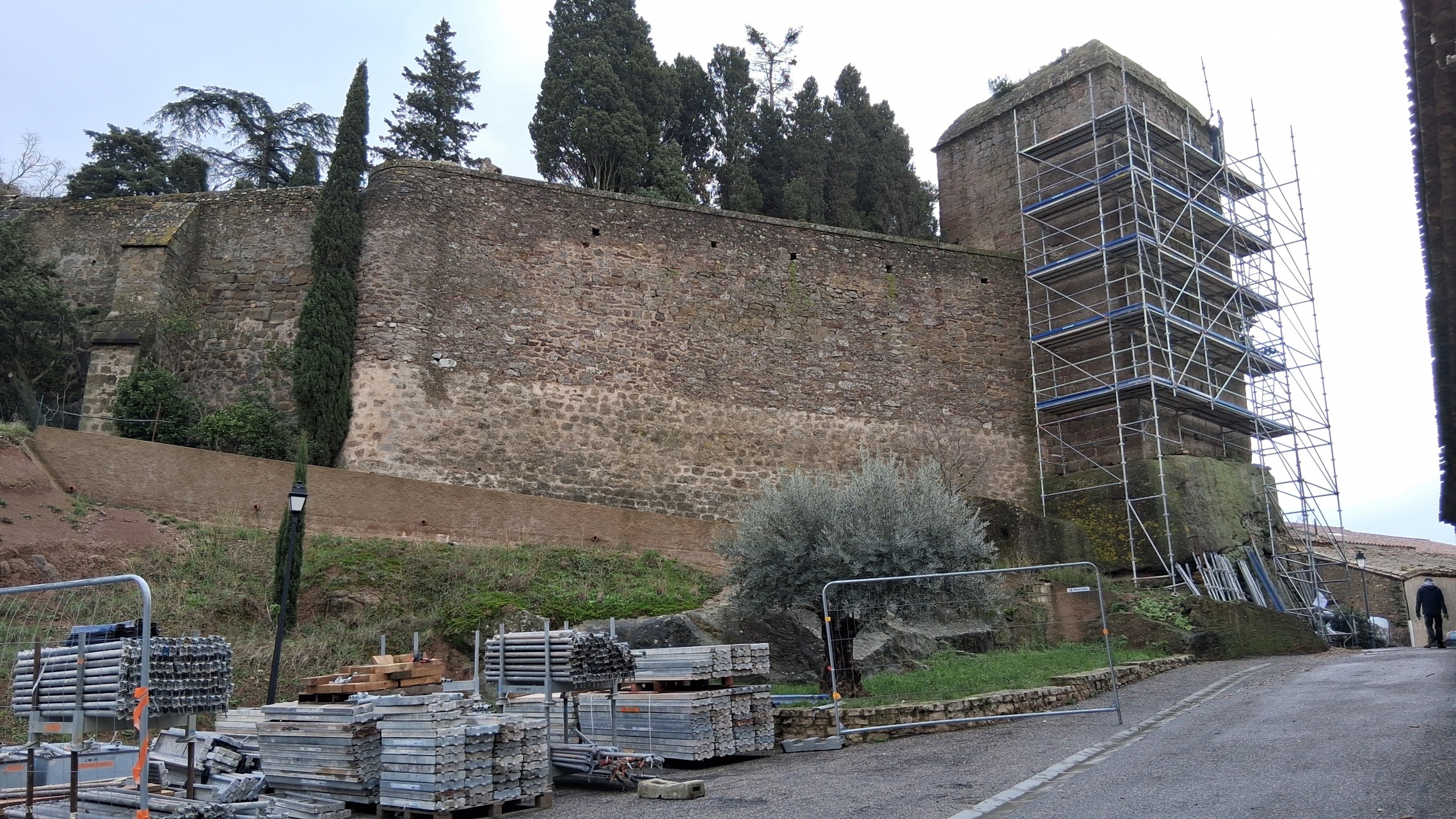

Visite de chantier et réception de l’échafaudage : quelques planchers supplémentaires à ajouter tout en haut, histoire de faciliter l’accès sur le haut du dôme.

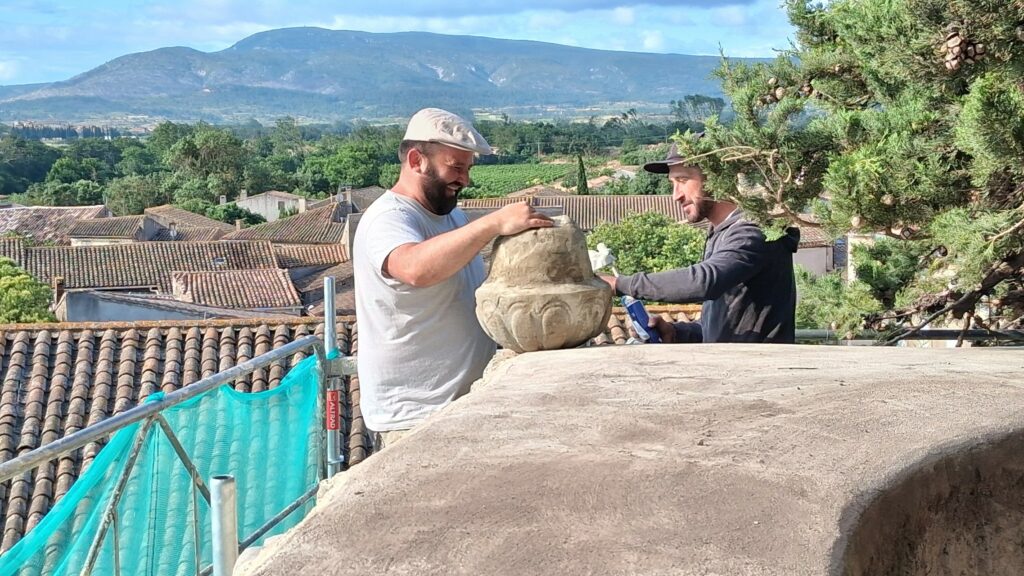

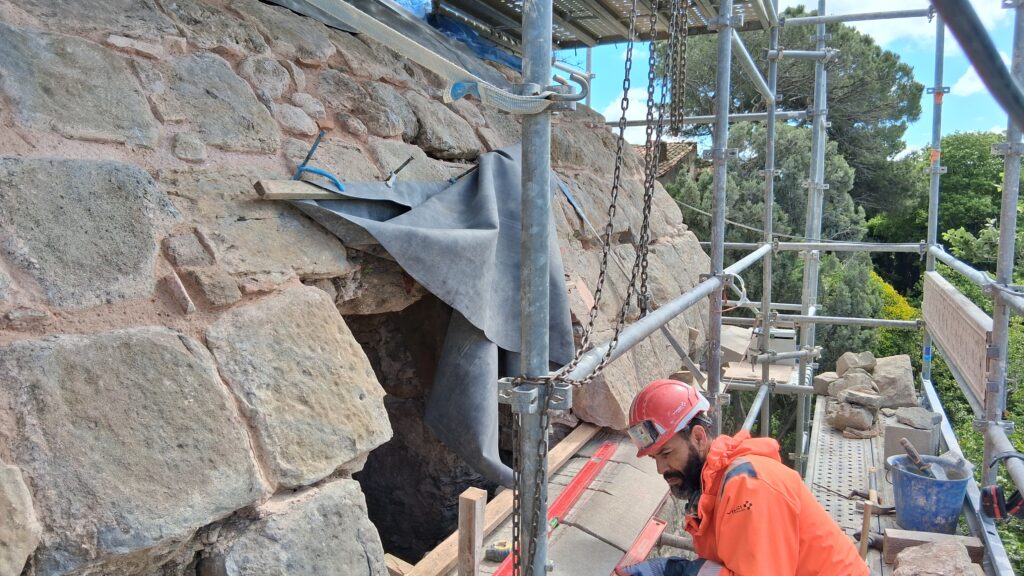

Du coup, on s’aperçoit que, de près, il est temps de faire des choses, même s’il n’y a aucun risque d’écroulement : des pierres desquamées, des ouvertures « bricolée », certaines bouchées d’autres réalisées sans réfléchir.
3 février 2026

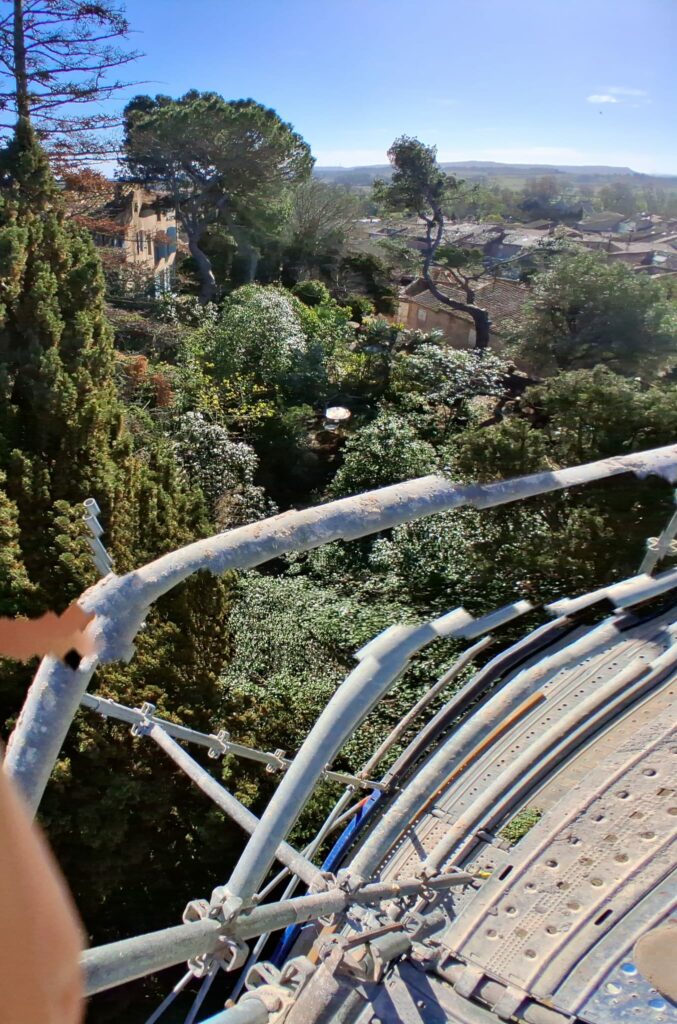

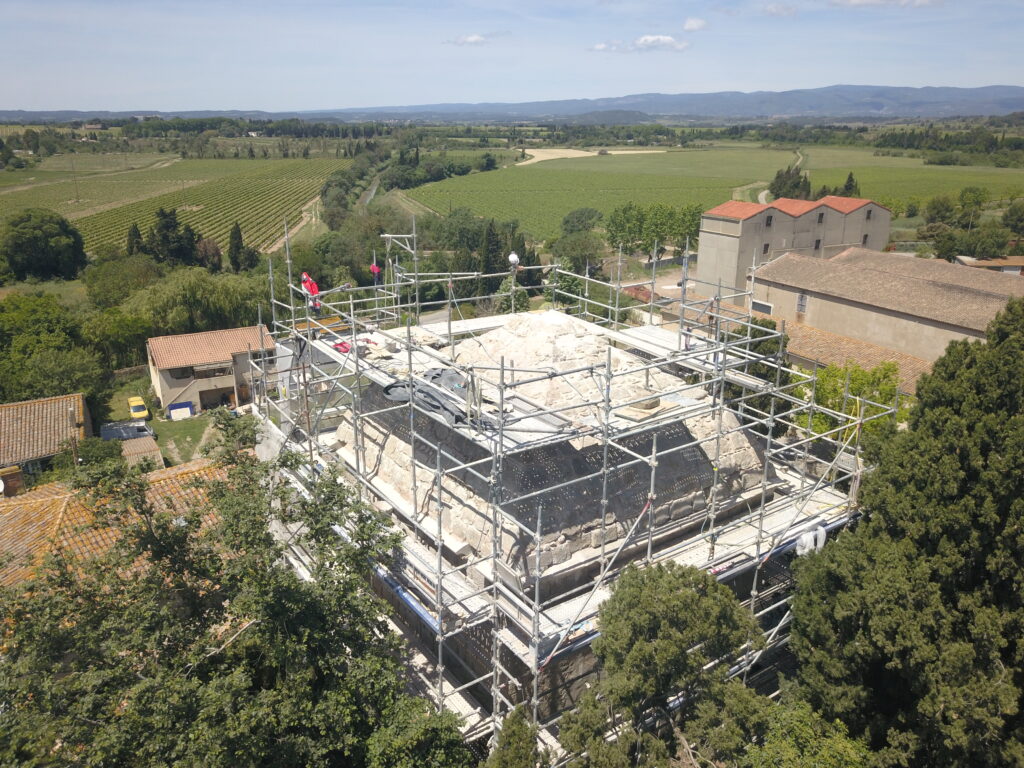

Ca y est. C’est terminé ! On est arrivé jusqu’au sommet de la tour ! Merci Luc pour ton expertise ! Dominica n’a pas résisté à monter tout en haut… Ca tangue un peu. Encore la visite de contrôle et les vrais travaux vont pouvoir commencer !
26 janvier 2026
C’est un climat breton qui nous tombe sur la tête. Les nappes phréatiques sont remplies, et sans doute vont déborder. Le sol est devenu spongieux… Et du coup, les échafaudages montent très lentement.. En verra-t-on la fin ?
19 janvier 2026
Beaucoup de pluie depuis le début de l’année : les échafaudages se montent lentement, mais nous avons affaire à un professionnel qui jongle avec les barres et les plateaux avec aisance… Si la pluie s’arrêt un peu, ce sera terminé à la fin de la semaine.
12 janvier 2026
Finalement, petit retard sur l’installation des échafaudages, Un énorme camion est arrivé aujourd’hui. Tout a été déchargé. C’est impressionnant.
Le 1er janvier 2026
Bienvenue sur ce blog dédié à la tranche 2026 des travaux du château de Puichéric. Vous y trouverez des informations régulières sur l’avancement du chantier, avec des mises à jour hebdomadaires. Cette nouvelle phase marque, sauf imprévu, la dernière grande étape de restauration du château.
Les travaux concernent plusieurs parties emblématiques du site : la tour, ses peintures intérieures, le rempart situé à proximité immédiate, le rempart Est, le tunnel d’entrée, ainsi que les plafonds peints de la suite Louise de Montaigne.
Dans un premier temps, l’intervention se concentrera sur la tour. L’objectif est de la consolider durablement, de limiter les infiltrations d’humidité en reprenant les joints du toit et des murs, et de préserver les peintures intérieures afin de les transmettre aux générations futures.
Les travaux sont confiés à l’entreprise Bourdarios, spécialisée dans la restauration du patrimoine, déjà à l’œuvre lors de la restauration de la cour intérieure du château. Ils sont financés à hauteur de 40 % par la DRAC. Une souscription a également été ouverte par la Fondation du Patrimoine pour permettre à chacun de participer à la sauvegarde du château.
Le démarrage du chantier est prévu pour le 5 janvier. Nous vous invitons à suivre cette aventure patrimoniale semaine après semaine.
Le Café Associatif des Amis du Château est reparti sur les chapeaux de roue, pour 4 mois avec l’inauguration de la saison 2023 !
Dès le 2 juin,
Le 4 juin, nous avons eu le droit à un concert original de flûte et vibraphone par Matthieu Prat et Fanette Estrade dans la cave du Château.
Très bientôt, le 10 juin, un autre concert avec Rat’Shak, (Sophie Cantier), petite fille de l’ancien médecin du village, compositrice et chanteuse qui s’accompagne au piano.
Il y a 10 ans cette année que nous avons ouvert les chambres d’hôtes…
Au début, 3 chambres seulement, puis 5 et plus récemment un gîte 4*.
De plus nous avons fait beaucoup de rénovations extérieures et en particulier des travaux de restauration dans la cour (voir les articles plus bas) et une petite piscine.
L’année dernière, nous avons ouvert un Café Associatif animé par l’Association des Amis du Château, dans cette même cour. les fonds sont destinés à financer une partie de la conservation et de la restauration des plafonds peints de la Suite de Montaigne et de la tour de l’Ouest..
Une salle d’exposition et de concert a été ouverte dans la grande cave.
Cette année, encouragés par le succès de 2022, le Café Associatif continue en 2023 !
Nous avons redonné vie à ce Château endormi. C’était notre objectif. Merci à tous ceux qui sont passés par ici, à ceux qui ont apprécié le Château et à tous ceux qui nous soutiennent dans cette entreprise titanesque !
Novembre 2021. La cave est presque terminée ! Dominica a aussitôt trouvé deux musiciens grecs qui nous ont interprété magniquement des rebetiko.
Un extrait histoire de vous donner l’ambiance…
/
C’était le 17 Juillet 2021, inauguration de la fin des travaux du Château de Puichéric : Les remparts, la cour intérieure et le Gîte 4 épis. Le préfet de l’Aude était présent ainsi que de nombreux élus représentant la région, le département et la commune. Ils ont eu le loisir dans le cadre du Château de profiter d’un moment de convivialité hors du temps…

Depuis longtemps la partie Nord extérieure au rempart était abandonnée… Mais depuis quelques temps nous reprenons possession des lieux. D’abord en remettant une toiture sur un ancien garage, ensuite en construisant un poulailler. Plus récemment, Dominica a entrepris des travaux d’Hercule en triant pierres et terre d’un monticule adossé à l’église. Puis, nous avons enlevé tout l’ensemble, pour retrouver des tomettes au sol : c’était une maison sur deux niveaux, dont on retrouve les traces des poutres et d’un escalier intérieur….
Dominica avait déjà enlevé quelques pierres

Maintenant, on distingue les deux pièce dallées, 30 m² de gagné !

Une serre va remplacer le vieux petit bâtiment fait de bric et de broc qui était dans le jardin. Elle permettra d’abriter l’entrée de la salle à manger et de profiter du soleil dans il y a trop de vent à mi-saison.

Une serre va remplacer le vieux petit bâtiment fait de bric et de broc qui était dans le jardin. Elle permettra d’abriter l’entrée de la salle à manger et de profiter du soleil dans il y a trop de vent à mi-saison.

Cette semaine était calme, nos artiste Olivier et Didier sont parti « défiler » le 11 Novembre et aider un autre chantier à Carcassonne. Du coup, pas le moindre bruit de truelle ou de taille de pierre… Mais ça avance. Une des traverses de la fenêtre à meneau a été taillée et placée et le côté droit de la grande corniche a été rempli.

Ce linteau est celui de la fenêtre de la chambre de Leonidas, sur la façade Nord de la cour. Ce linteau présente la particularité d’être cassé et légèrement déplacé. Par ailleurs, il intègre dans la pierre la première rangée de la génoise sculptée, ce qui est très original. Le toit a donc été réalisé en même temps que cette fenêtre. Ce linteau est actuellement soutenu par une barre de fer disgracieuse que nous désirons supprimer (mais qui n’avait pas été listée dans les travaux de la cour. Ainsi, je (Philippe) m’y suis collé !
Ce n’est pas terminé, il reste la partie inférieure à réaliser : le linteau sera soutenu en final à l’aide de tiges filetées et de barres métalliques intégrées dans le linteau et traversant l’UPN supérieur.

Lorsqu’on avait abaissé la citerne il y a un an, une pierre de 1,3 tonnes avait été laissée dans la cour. Afin de faciliter la mise en place des échafaudages, nous avons décidé de la changer de place. On a fait à deux comme pour les pyramides d’Egypte, les géants de l’île de Pâques, ou les Taulas de Minorques, en les roulant sur le sol…

Il a fallu œuvrer par soi-même car le nettoyage du crépi actuel a été oublié dans la prestation, l’occasion de remettre en marche (et de réparer) un nettoyeur haute pression acheté il y a plus de 40 ans. Le ciré jaune, c’est Philippe. Remarquez la différence de couleur entre les différentes parties. Il n’y avait que 100 ans que cela n’avait pas été fait !

Très intéressante visite à Correa avec des amoureux des pierres. Stéphane l’appareilleur et Adrien le tailleur. Des artistes qui aiment leur métier !

Il fait nuit maintenant dans la moitié du château : toutes les fenêtres de la cour sont obturées pour éviter de les casser avec les gravats.
Les pierres fragiles ont été sondées et purgées (débarrassées des parties fragiles). Le bandeau da la façade Sud et déposé partiellement.
Un appui de fenêtre en pierre tout frais sorti de l’atelier a été posé sur la margelle du bassin.
Olivier et Didier de Correa travaillent admirablement bien ! On a confiance !
